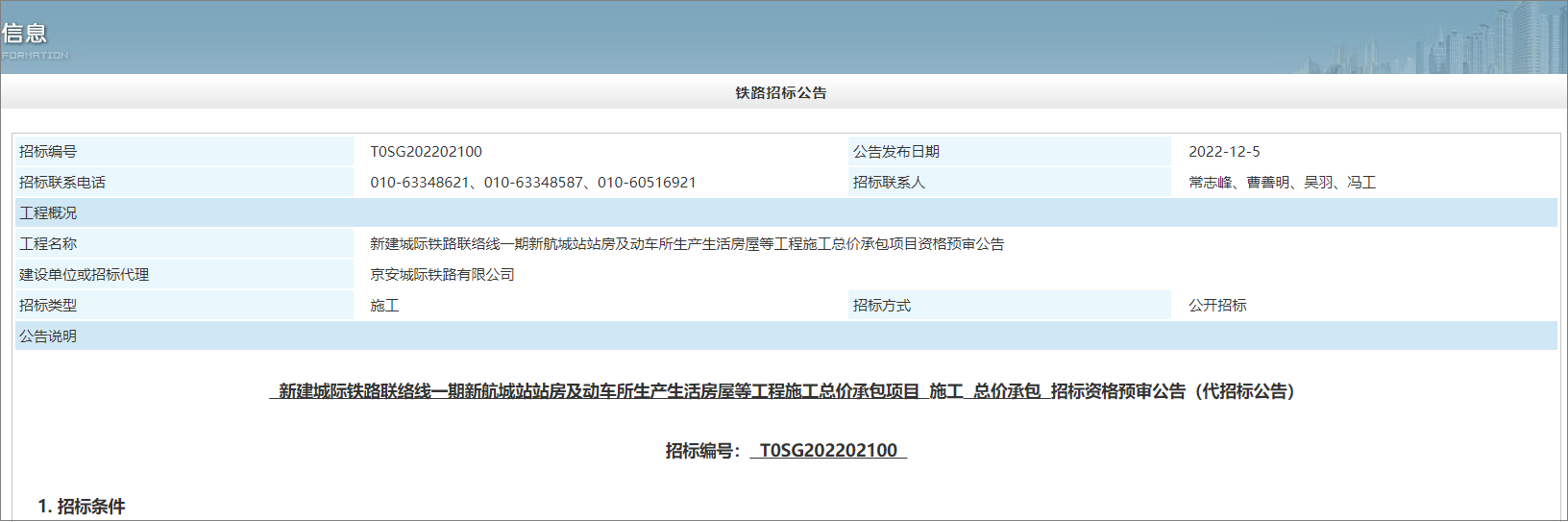

2022年12月5日,北京市建设工程信息网发布了新建城际铁路联络线一期新航城站站房及动车所生产生活房屋等工程施工总价承包项目招标资格预审公告,该项目所属行业房建,招标人京安城际铁路有限公司,项目总投资约191亿元。
项目概况

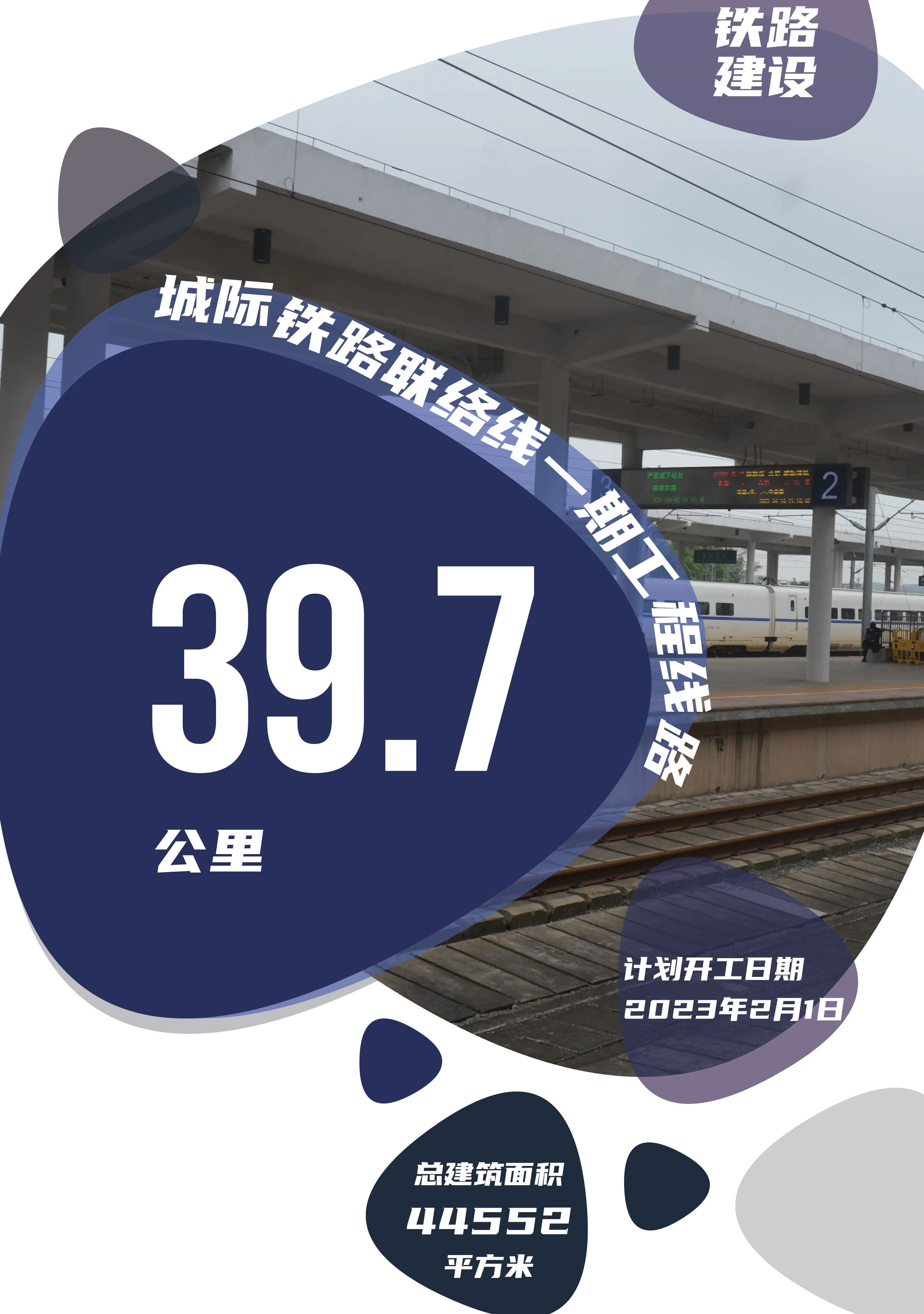

新建城际铁路联络线一期工程线路起自廊坊市廊坊东站东侧京冀省市界,终至北京新机场南侧京冀省市界,线路全长约39.7公里。项目建设总工期48个月。
标段划分:本次招标共分为1个标段,标段号: CJLLXZF-1
CJLLXZF-1,工程数量为:新航城站站房建筑面积 44552m2,其中地下面积 42990m2,不含地下结构主体工程,包括二次结构、装饰装修、机电安装、暖通、电力、给排水、站台门及相关工程等,区间隧道消防工程。空港新区动车所生产生活房屋包括4线检修库、动态检测棚、洗车库以及维修工区办公楼、职工宿舍等生产生活房屋及相关附属工程,建筑面积46214.04m2。
里程/范围:新航城站车场规模2台4线,到发线有效长度均满足400m,设220×9.0×1.25m 侧式站台2 座。中心里程为改DK37+800,车站为地下站,站场轨行区位于地下三层,车站站房位于站场上方,车站站型为地下线正上式车站,采用上进上出旅客流线组织模式,站房总建筑面积 44552m2,其中地下面积 42990m2,地面出入口、风亭等1562m2,地下结构工程与站前工程同期完工。空港新区动车所生产生活房屋包括4线检修库、动态检测棚、洗车库以及维修工区办公楼、职工宿舍等生产生活房屋,建筑面积46214.04m2。隧道消防工程包括隧道桥梁段起至新航城站DK31+970-DK37+25、新航城站至机场站DK38+150-DK42+038、机场站至津兴二期分界DK46+115-改DK52+063。
计划工期:333日历天,计划开工日期2023年2月1日,计划竣工日期2023年12月31日。关键词:工程新闻、工程建设资讯、工程施工
招标文件的获取和递交
请申请人于2022年12月06日9时00分至2022年12月10日17时00分 ,登录 北京工程建设公共资源交易平台下载电子资格预审文件。递交文件截止时间:2022年12月19日 10时00分,递交投标文件地点:北京市建设工程发包承包交易中心良乡评标区。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥
