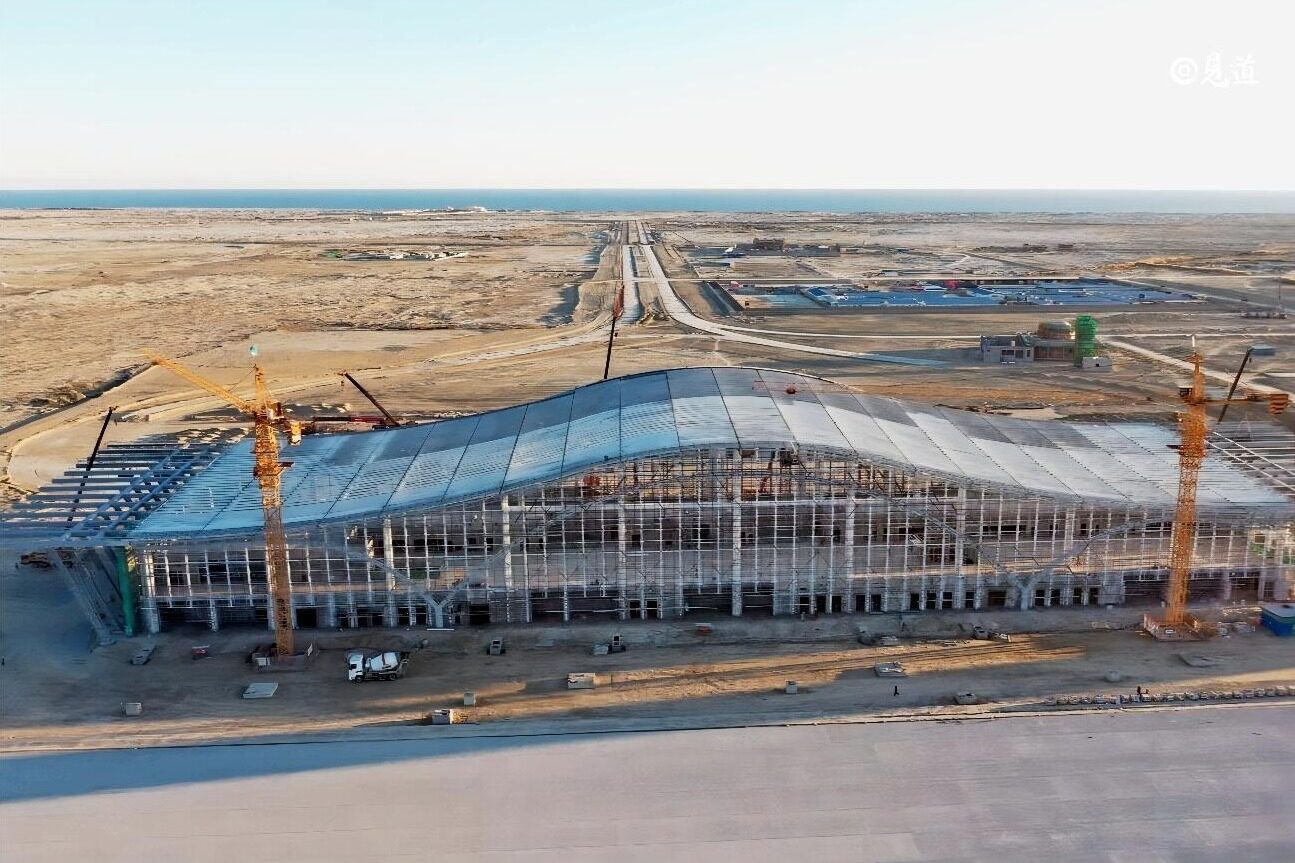

2024年4月8日,经过精心操作,132kV变电站内编号为156的11kV开关柜成功合闸,标志着援助巴基斯坦瓜达尔新国际机场项目一次性送电圆满完成,顺利接入巴基斯坦国家电网。目前,航站区的配电网络已全面贯通,项目正式进入竣工前的关键调试阶段,为后续机电设备和机场系统的联合调试与测试打下了坚实的基础。
援巴基斯坦瓜达尔新国际机场项目的变配电工程涵盖了3个室内变配电站以及3台室外箱式变电站的建设。鉴于国内外变配电设备在设计和技术标准方面存在的差异,为确保设备的安全运行以及满足当地民航和电力部门的验收标准,项目方特别成立了专项交接试验小组。该小组致力于完成一系列关键试验,包括工频耐压试验、直流电阻泄露试验以及继电综合保护试验等,共计10余项内容。
同时,小组还精心编制了120余份试验报告,为海外项目变配输电设备的交接试验提供了有效的解决方案。这些努力不仅确保了项目一次性送电的成功,还赢得了巴基斯坦方面的高度认可和赞誉。关键词:一带一路新闻、一带一路工程、海外工程
援巴基斯坦瓜达尔新国际机场项目是由商务部国际经济合作事务局负责组织实施和监督管理的重大标志性工程,该项目是共建一带一路和中巴经济走廊建设的重要组成部分。项目的建成将使得空客A380等大型客机能够在该机场起降,从而进一步完善巴基斯坦的交通运输网络,促进区域互联互通,并带动俾路支省的经济社会发展。(此文出自见道官网:www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网机械栏目编辑/周应雯
