投资135.94亿元!天津龙潭沟抽蓄电站隧道设计方案通过评审
见道网 2024-07-15 09:12
  • 隧道掘进水平探洞方案的通过,意味着项目在技术上已经得到了专家的认可,为后续的详细设计、施工准备及全面开工建设奠定了坚实基础
阅读本文需要
3 分钟

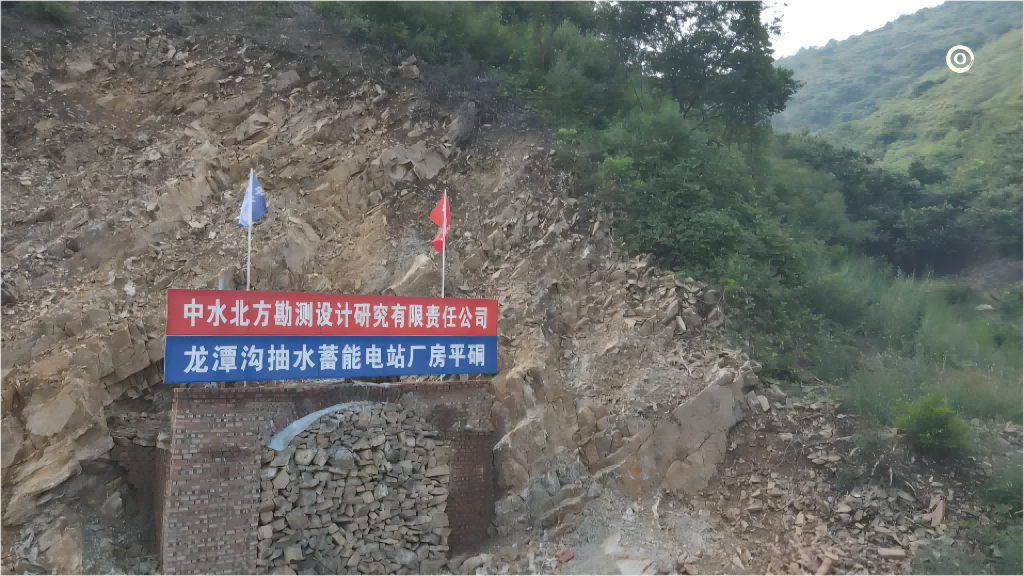

2024年7月9日,天津蓟州区的标志性抽水蓄能项目,龙潭沟抽水蓄能电站隧道掘进水平的初步勘探与设计方案成功获得专家团队的一致认可,这一里程碑式的进展标志着该项目的可行性研究阶段已圆满结束,正式迈入实质性的建设实施阶段。

蓟州龙潭沟抽水蓄能电站,作为天津市十四五规划中的核心建设项目,坐落于蓟州区北部山区。项目总投资高达135.94亿元,初步规划的总装机容量达到1800MW,彰显了其庞大的规模与重要性。项目预计首台机组将在63个月内实现发电,而整个工程则预计耗时78个月完成,展现了其长远规划与稳健推进的态势。

为了最大化TBM全断面岩石隧道掘进机的效能,本方案精心规划,在项目初期及主体工程的核心施工路径上引入TBM掘进技术。此举旨在提前完成厂区内的勘探平洞掘进作业,并通过巧妙设计,使该平洞与永久性洞室线路无缝对接,形成总长达4546米的连续施工通道。此方案预计总工期为14.6个月,相较于传统的钻爆施工方法,能够显著缩短关键施工路径的时长,直接节省高达9个月的宝贵工期。这不仅体现了技术创新带来的效率飞跃,也为项目的快速推进和成本优化奠定了坚实基础。关键词:水电新能源,水电新能源新闻,国内水电能源网

在项目的初步规划与设计阶段,就深刻融入了蓟州区独有的自然风貌、生态环境以及区域经济社会发展的内在规律,力求在配套设施及建设规划上具备前瞻性和兼容性,旨在最大化地挖掘项目的经济潜力与社会价值。国网天津蓟州公司,作为本地的电力管理主体,积极担当起企业责任,与施工单位紧密合作,共同对施工环境进行细致勘查,优化线路布局,确保施工活动的顺畅无阻,为项目的成功落地与长远发展提供了坚实的支持与保障。

专家评审的顺利通过,意味着该方案在技术上具有可行性,能够满足工程建设的需要,为项目的顺利实施提供了技术保障。方案中提到的TBM掘进技术,相较于常规钻爆法施工,能够显著缩短关键线路工期,预计可节约9个月的时间。这不仅加快了工程进度,还有助于降低施工成本,提高项目的经济效益。项目建成后,将显著提高天津电力系统的调峰能力,有助于缓解电网峰谷差大的问题,提高电网运行的安全性和稳定性。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/张丽媛

评论

相关文章

水电

陕西水电二郎坝公司:以全链条管控奋力冲刺双过半

1天前

水电

陕西水电关中公司1-5月发电量同比创新高

1天前

水电

林洋能源拿下毛里求斯1.79亿储能大单 海外订单突破10亿大关

2天前

水电

宏发重工拿下老挝巴塔水电站14000KW水轮发电机组大单!

3天前

水电

天生桥水电站完成全国首例百万千瓦级生态改造

06-09

水电

破世界纪录!中国建成全球最高水头抽蓄电站

06-03

收藏
评论
分享

找回密码

获取验证码
确定
