新基建
黄河公司青豫直流二期光伏项目首台调相机成功并网!
见道网 2025-07-02 14:42
  • 这有效解决跨区直流输电和新能源大规模接入电网带来的系统稳定问题,充分保障青豫直流工程输电能力
阅读本文需要
3 分钟

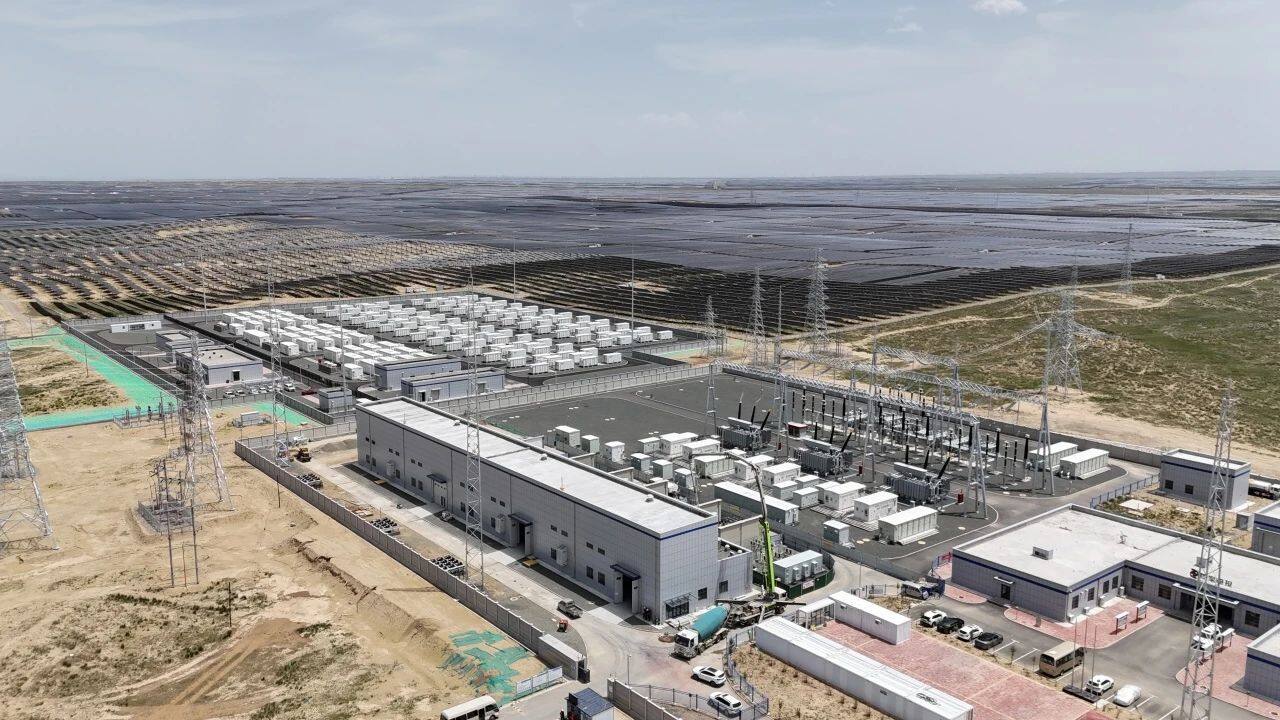

2025年6月30日11时45分,由黄河公司负责建设的“青豫直流”特高压工程二期300万千瓦光伏项目1#330千伏汇集站(曲明变)首台50兆乏分布式调相机顺利并网投运。正式进入168小时试运行。目前,调相机运行工况良好,各项指标优异,为“青豫直流”特高压工程二期安全稳定运行装上了可靠的“稳定器”。

新能源发电存在随机性、间歇性和波动性的问题,电压支撑能力相对薄弱,严重制约着新能源电站高效运行。而调相机作为电网的“稳压器”,在解决电源端暂态过电压问题,提升新能源基地抗干扰能力、系统短路容量和设备利用率等方面发挥着关键作用。

青豫直流特高压工程二期调相机项目计划配置10台50兆乏分布式调相机,在1#(曲明变)、2#(昭明变)、3#(辰明变)3座330千伏汇集站同期建设分批投运。“10台调相机全部并网投运后,将提升‘青豫直流’特高压工程二期光伏项目150万千瓦容量外送消纳能力,有效解决跨区直流输电和新能源大规模接入电网带来的系统稳定问题,充分保障‘青豫直流’工程输电能力。”新能源建设分公司光储项目管理部副主任王营说。

自2024年10月28日项目启动施工以来,黄河公司按照“早谋划、稳推进、高标准、精管理”的原则,从筹备施工队伍、完善组织机构、明确职责分工、强化措施落实等多方面发力,相继成立了生产准备领导小组、启动试运行领导小组等专项组织机构,层层细化责任、明确任务、传导压力,为工程按期投运提供了有效技术和高效管理保障。

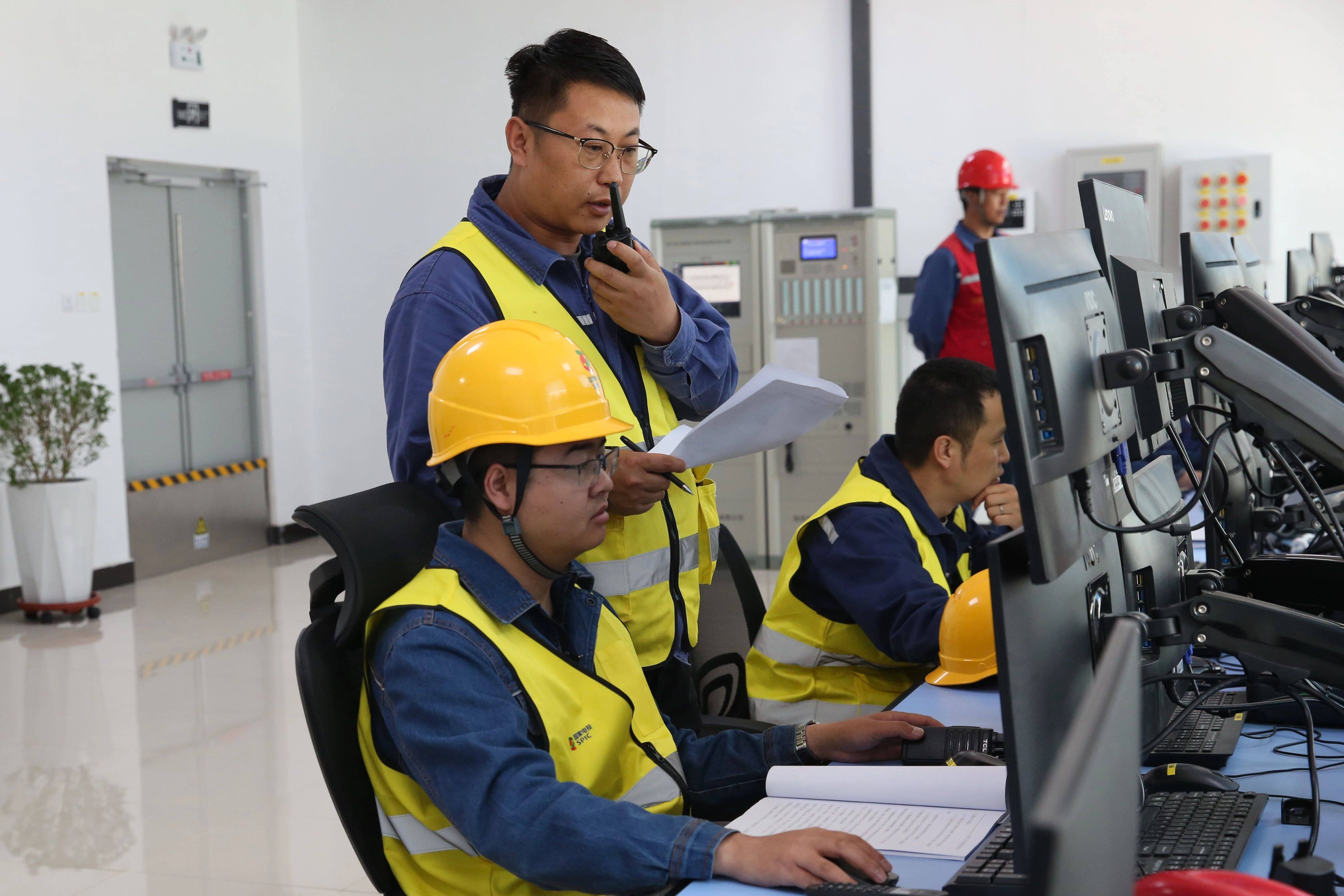

“并网前,我们联合国网青海省电力公司、国核电力院等多家单位深入开展并网前检查验收,共发现22项问题,在48小时内全部整改闭环,为1#330千伏汇集站首台调相机顺利并网奠定了坚实基础。”新能源建设分公司质量监督主管张海超说。

“青豫直流”特高压工程二期首台调相机顺利并网投运,为后续调相机陆续并网提供了成功的经验借鉴。“新能源建设分公司将进一步总结经验、改进方案,积极开展2#、3#汇集站调相机并网前各项调试实验,确保按期高质量完成10台调相机全部投产任务。”王营说。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新基建栏目编辑/孙凤娟

评论

相关文章

新基建

基建工程|超亿元!宁夏煤业6万吨/年聚甲醛项目地管工程招标

14小时前

新基建

基建工程|中国在建最大火电项目正式投运

15小时前

新基建

±800kV特高压!巴西规模最大输电特许权项目开工

4天前

新基建

总投资超14.4亿元!阿根廷圣尼古拉斯钢铁厂项目获批

4天前

新基建

东北三省首个火电耦合超级电容储能项目开工建设

4天前

新基建

预计2027年投运!福建抽水蓄能电站工程全面启动

4天前

收藏
评论
分享

找回密码

获取验证码
确定
