2026年4月21日,中国能建西南院参与勘察设计的渝黔背靠背联网工程重庆侧500千伏配套工程正式破土动工。该项目作为国家西南能源大通道的关键节点,工程旨在解决渝黔两地电力供需错配问题,提升区域电网抗风险能力。项目新建同塔500千伏双回线路58千米、单回线路1.5千米,共计59.5千米输电大动脉,立塔138基,并涉及113千米光缆更换及5千米线路迁改,计划于2027年4月具备带电条件。

破解山地施工难题

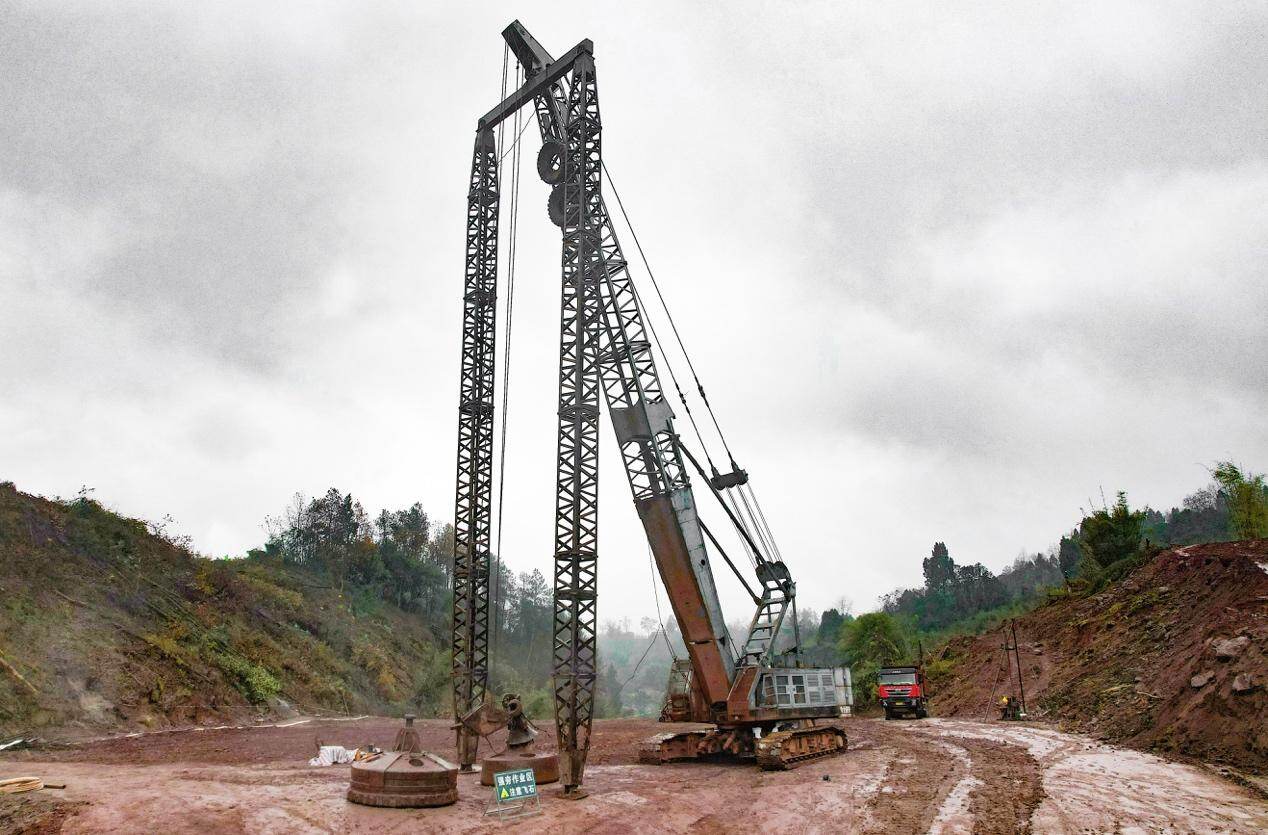

工程途经重庆市綦江区隆盛镇等9个乡镇,沿线地形以山地丘陵为主,海拔高差超800米,施工场地极其受限。中国能建西南院设计团队采用三维激光扫描与数字孪生技术,对沿线微地形进行毫米级建模,优化塔位选址12处,减少土石方开挖量约15万立方米,水土保持系数提升至0.95。
针对同塔双回大跨越段,设计采用Q420高强度钢材,单基塔重控制在110吨以内,较传统设计减重15%,同时利用无人机牵张放线技术,将架线效率提升40%。关键词:电力工程、特高压

该工程投运后将与既有渝黔通道形成300万千瓦的互济能力,预计年输送清洁电量超150亿千瓦时,相当于减少标准煤消耗450万吨。作为成渝地区双城经济圈能源保障的重要拼图,此项工程将有效缓解重庆夏季高峰负荷压力,为西南地区新能源消纳提供坚强网架支撑。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建工程栏目编辑/程丽婷
