新基建
预计2027年投运!福建抽水蓄能电站工程全面启动
见道网 2025-07-04 14:39
  • 福建抽水蓄能电站上水库大坝填筑正式开工,标志着这一国家重点工程进入主体建设攻坚阶段
阅读本文需要
2 分钟

福建仙游木兰抽水蓄能电站工程建设取得重大进展,上水库大坝填筑施工于2025年7月1日正式启动,标志着该项目全面进入主体结构建设的关键阶段。这座位于福建省莆田市仙游县社硎乡与菜溪乡交界处的国家重点工程,计划于2027年实现首台机组投产发电目标。

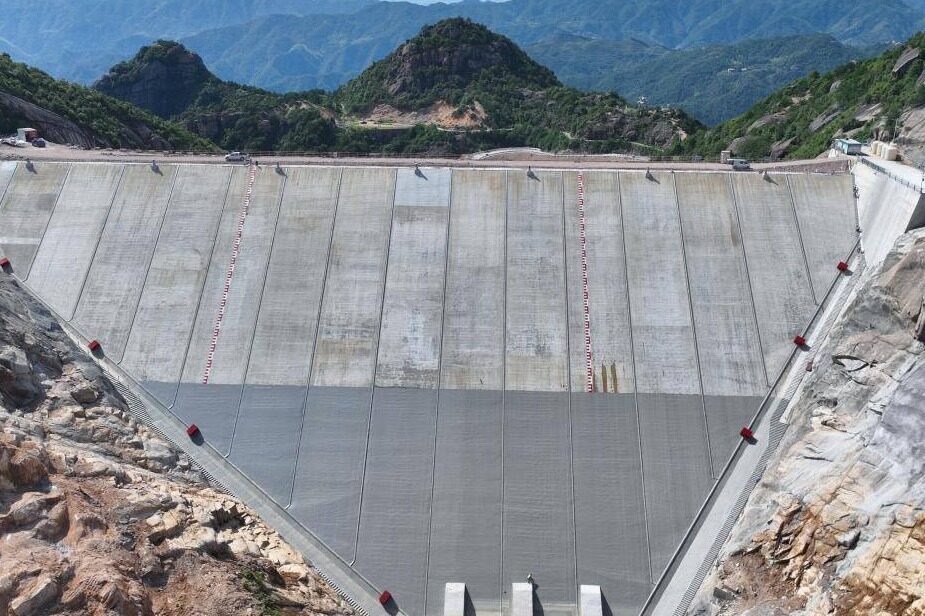

作为国家《抽水蓄能中长期发展规划(2021-2035年)》"十四五"重点实施项目,木兰抽水蓄能电站将安装4台单机容量350MW可逆式水泵水轮发电机组,建成后年发电量可达14亿kWh,年抽水电量18.67亿kWh。电站上水库大坝采用混凝土面板堆石坝设计,坝高65.5米,总填筑量达206万立方米,预计2026年3月完成填筑施工。

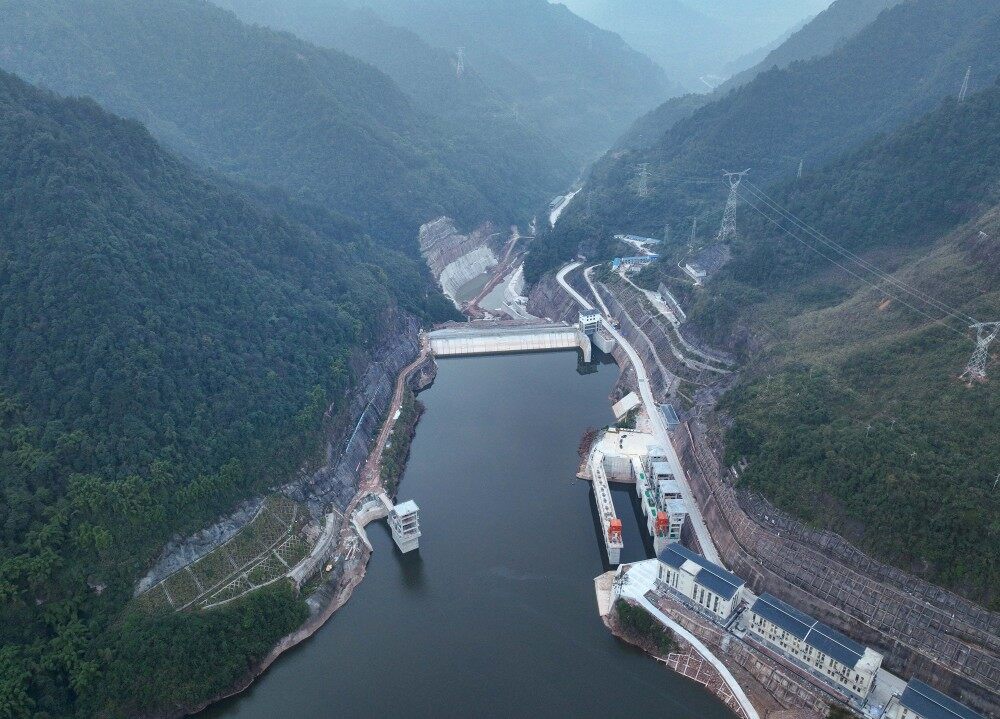

中国能源建设集团葛洲坝建设有限公司作为主要施工单位,负责上水库大坝工程、永久道路工程等建设任务。目前已完成土石方开挖49.5万立方米,坝基支护工程进度达90%。面对复杂地质条件和雨季施工等挑战,项目团队创新应用"碾压质量智能监控分析系统",通过北斗高精度定位技术实现施工全过程的智能化管控。

电站建成投运后,将显著提升福建电网的调峰能力,预计每年可节省标准煤53.9万吨,减少二氧化碳排放116万吨。同时,工程将打造"高峡平湖"的生态景观,为仙游县经济社会发展注入新动能,实现生态保护与经济发展的双赢局面。中国能源建设集团葛洲坝建设有限公司福建木兰抽蓄项目部表示,将全力确保工程质量和安全,打造抽水蓄能电站建设的精品工程。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网基建工程栏目编辑/杨贝华

评论

相关文章

新基建

宁夏变电站施工出新招,重型设备轨道平移零停电

9小时前

新基建

新疆电网220千伏及以上线路突破5万千米

1天前

新基建

AI电力时代开启:算力用电暴增44%,电网投资5万亿催生新赛道

2天前

新基建

重返光伏上游赛道:澳洲5万吨多晶硅项目启动可研

2天前

新基建

5万亿投资撬动10万亿市场,中国新型电网建设全面提速

3天前

新基建

三峡水运新通道开工,48条输电线路同步迁改

4天前

收藏
评论
分享

找回密码

获取验证码
确定
