2026年6月8日,湖北宜昌三峡坝区,一项关乎中国东中部电力供应的大迁移悄然拉开帷幕。

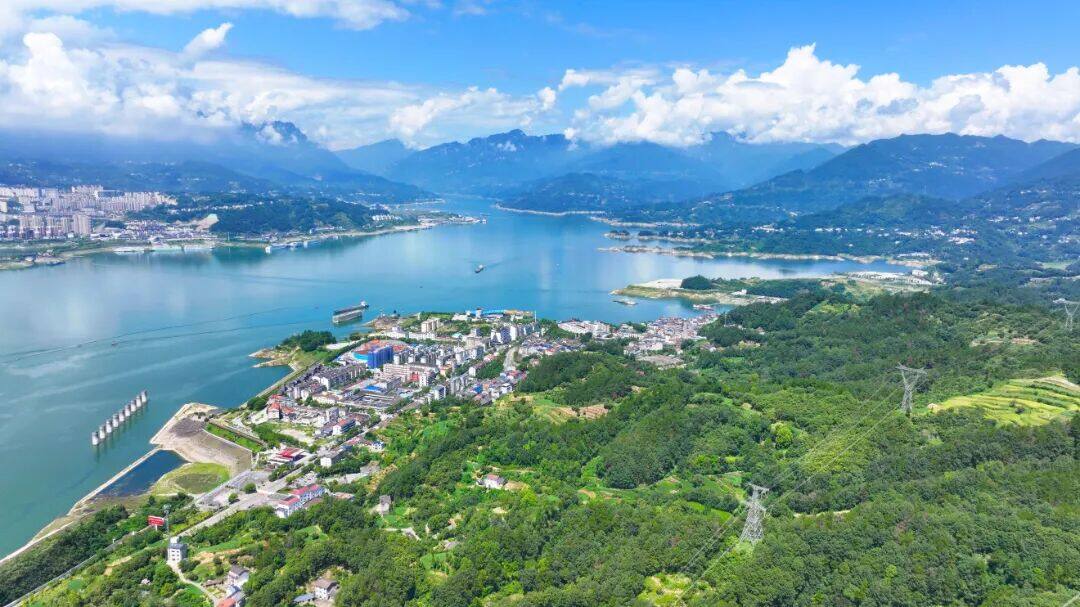

这一天,三峡水运新通道正式开工。而在它的上方,48条输电线路即将搬离旧位——因为这些线路的廊道,恰好占用了未来船闸和航道的建设用地。不迁,船通不了;迁,电不能断。
一场边施工、边保供的电力大迁改,就此展开。
错枯水、避峰期,分段迁改
三峡水运新通道主体工程需从多条现有输电线路下方穿过。原线路净空高度无法满足后续船舶通航及基坑开挖施工规范要求,线路迁改变为必然。

根据长江水文节律与区域用电变化规律,国网湖北省电力有限公司制定了错枯水、避峰期、分段迁改、环网转供的施工方案。线路迁改分为前期、中期、回迁复建三个阶段,每年10月至次年4月集中安排高压线路停电作业,月度用电低谷及凌晨负荷空档开展低压配网拆除与割接。预计2026年12月底前,20条重点前期线路迁改将完成。
八条主干线,承担近四成外送量
此次迁改的48条线路中,有8条500千伏主干线路承担着三峡近四成的外送电量。国网湖北超高压公司牵头实施这8条线路迁改,将完成新立铁塔59基、拆除老旧铁塔54基、全线更换导地线等作业。

工程采用电网负荷转供方式保障外送平稳,并通过技术改造从工艺层面压缩停电作业时长。宜昌供电公司同步推进40条220千伏及中低压线路迁改,采取错峰改造、夜间施工等方式,最大限度减小对沿线用电的扰动。
日送电量稳定在3亿千瓦时以上
三峡电站总装机规模2250万千瓦,是中国华中、华东、华南区域保供的重要电源点,清洁水电通过多条超高压线路送往十余个省份,其中也包括一带一路沿线相关区域的电力互联互通。关键词:新能源新闻资讯、水电

施工期间,依托三峡区域成熟环网架构,通过负荷平移、临时旁路架设等调度举措,在迎峰度夏、寒潮保供等关键时段,三峡日均外送电量可稳定保持在3亿千瓦时以上,有效避免发电受限或滞发问题。国网湖北电力将紧扣各枯水施工节点,有序推进杆塔建设、旧线拆除与线路回迁等作业,确保迁改全程供电不断、保供不松。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/高雪
