加码硬核算力 ,韶关31亿高新数据集群过审
见道网 2026-06-26 14:45
  • 韶关大型算力项目落地,补强大湾区国家枢纽数据承载能力
阅读本文需要
2 分钟

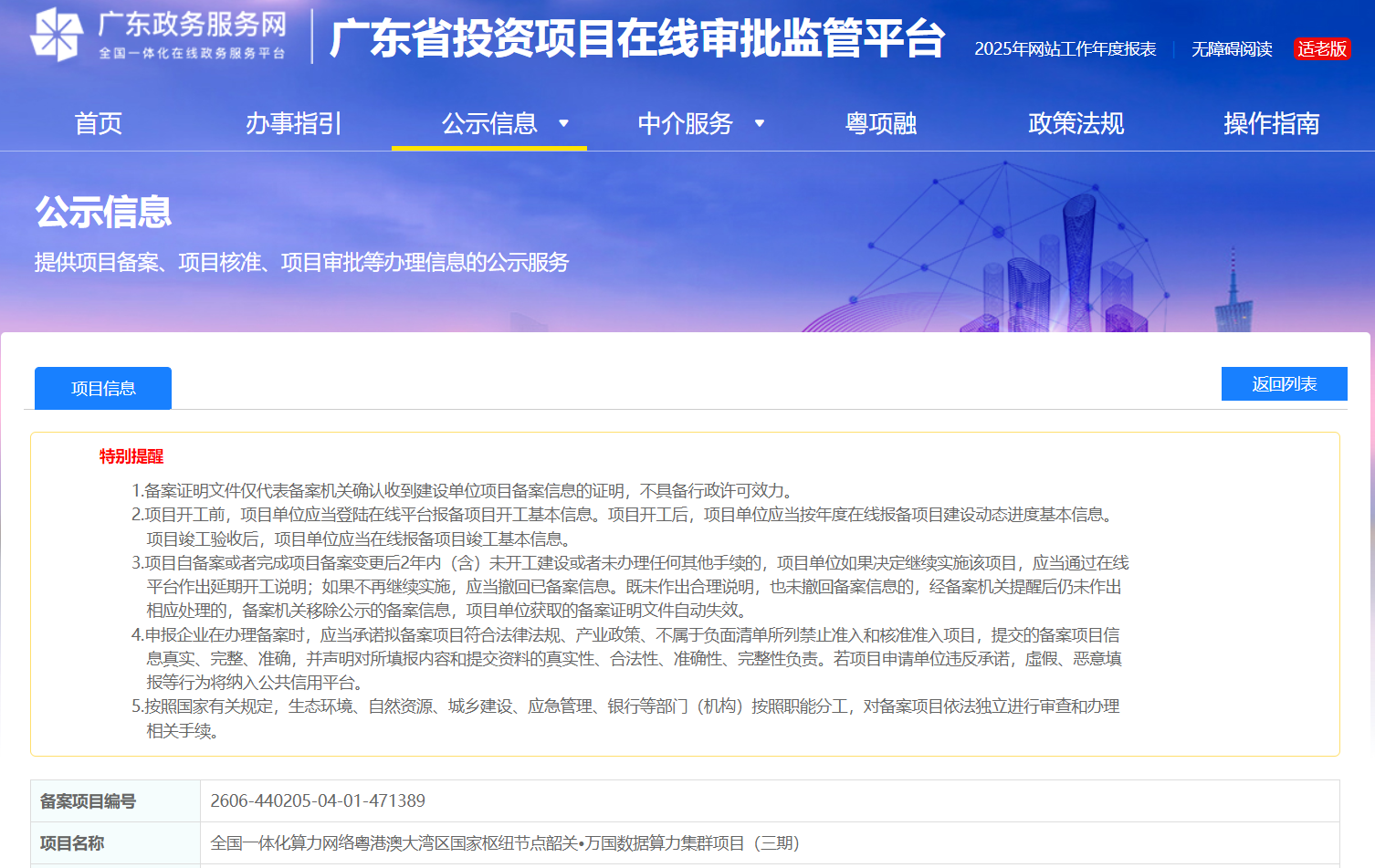

依托粤港澳大湾区算力枢纽布局规划,韶关持续落地大型数据中心项目。2026年6月23日当地再迎重磅进展,万国数据算力集群三期连同配套变电站顺利完成备案,三十多亿投资将进一步扩充本地高端算力供给,完善区域数字基础设施,助力东数西算工程稳步推进。

项目基础参数

该算力三期项目坐落于韶关曲江区白土镇振兴北路,建设主体为韶关市万国云耀数据科技有限公司,总投资310000万元,占地83475.8㎡折合125.2亩,总建筑面积125213.7㎡。项目规划机柜规模27.872MW,单机架功率设置14至18kW,规划修建三栋数据中心与一栋配套生产楼,同步配齐供电制冷等配套设施,整体施工周期从2026年12月至2029年12月。

配套变电站同步落地

配套220千伏变电站选址上乡路,单独投资30000万元,占地4183㎡折合6.27亩,建筑面积8366㎡,专门匹配数据中心用电需求。变电站配套完整电力运维系统,开工时间定为2027年3月,完工时间为2028年12月。关键词:万国数据、韶关算力枢纽、东数西算

两大工程同步推进,将补齐韶关枢纽节点电力保障短板,承接大湾区海量数据存储与运算需求,支撑数字产业长远发展。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网高新栏目编辑/闵静
