柬埔寨上达岱水电站首台机组试运行圆满成功
见道网 2026-07-03 09:58
  • 深化中柬产能合作,优质清洁能源赋能当地社会民生稳步发展
  • 跨境水电工程落地见效,助力东南亚区域能源结构绿色转型升级
阅读本文需要
2 分钟

初心如磐践使命,实干献礼庆华诞。在中国共产党成立105周年之际,远驻东南亚的中国重机建设者传来喜人捷报,共建一带一路重点项目柬埔寨上达岱水电站迎来关键建设节点。

机组试运圆满完成

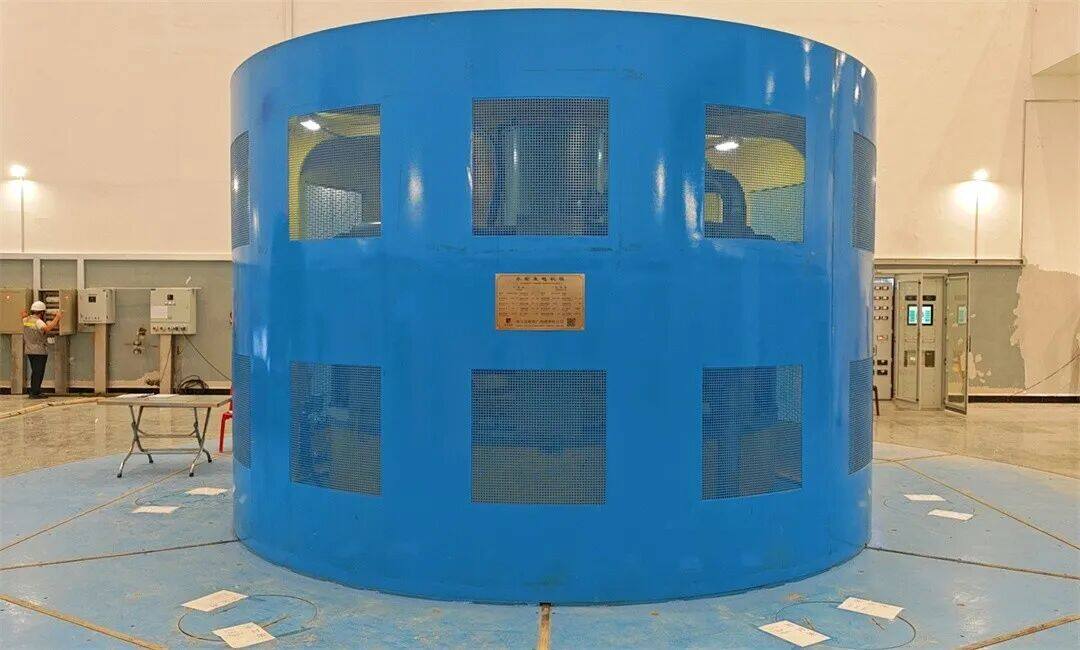

2026年7月1日晚 18 时,柬埔寨上达岱水电站首台水轮发电机组顺利完成72小时满负荷试运行,各项运行指标全部合格,机组运转平稳可靠。中国重机海外建设团队以清洁能源项目建设佳绩,为建党105周年送上实干献礼。

承载能源合作重任

该电站是共建一带一路中柬产能投资核心工程、柬埔寨国家级能源重点项目,总装机150兆瓦,配备两台75兆瓦混流式机组。项目旨在向柬埔寨供应稳定绿色电力,加速当地现代化电网搭建,承载两国互利共赢的合作期许。首台机组试运收官,代表工程正式由施工建设阶段转入投产筹备阶段。

打造海外绿色标杆

72小时满负荷试运是电站投产前关键综合检验,本次机组全程无故障运行,震动、温升、发电出力等核心指标均优于设计要求。项目团队统筹土建、金属结构、机电安装与调试全流程精细化管控,才收获优异试运成果。关键词:中柬合作、水电站、能源

电站建成后年均发电5.3亿千瓦时,缓解当地供电缺口、优化能源结构,落地整套中国水电技术与建设标准,为全球绿色低碳发展输出中国方案。下一步团队将加紧推进二号机组建设,力争项目整体按期投产,持续展现央企海外建设使命担当。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网东南亚栏目编辑/公紫薇

评论

相关文章

东南亚

深海掘气!Eni联手Petronas点燃印尼库泰北枢纽

8小时前

东南亚

老挝R8CE携手越南CC1布局跨境基建合作

11小时前

东南亚

中天科技柬埔寨储能电站成功点亮电网

12小时前

东南亚

越南首座电解铝厂投产,重塑东南亚铝业

2天前

东南亚

广州地铁联合体中标越南胡志明市地铁6号线一期可研咨询

3天前

东南亚

中企承建巴厘岛首座垃圾焚烧电站开工

4天前

收藏
评论
分享

找回密码

获取验证码
确定
