2026年9月15日的廊坊开发区,新奥聚变研发中心的工地上,第一铲培土稳稳落在奠基石旁。占地120亩的“和龙-2”装置建设项目正式开工,中国民营商业聚变的第三代核心实验平台,从此进入实体工程建设阶段。
核心工程节点明确
项目重点建设十余套氢硼聚变核心系统,目前已完成全套工程设计,真空室及杜瓦样件工艺验证顺利通过,核心部件制造进入排产阶段。按计划,2027年6月底园区具备设备入场条件,同年年底完成装置安装调试进入实验阶段,2030年目标实现氢硼聚变首次发电。

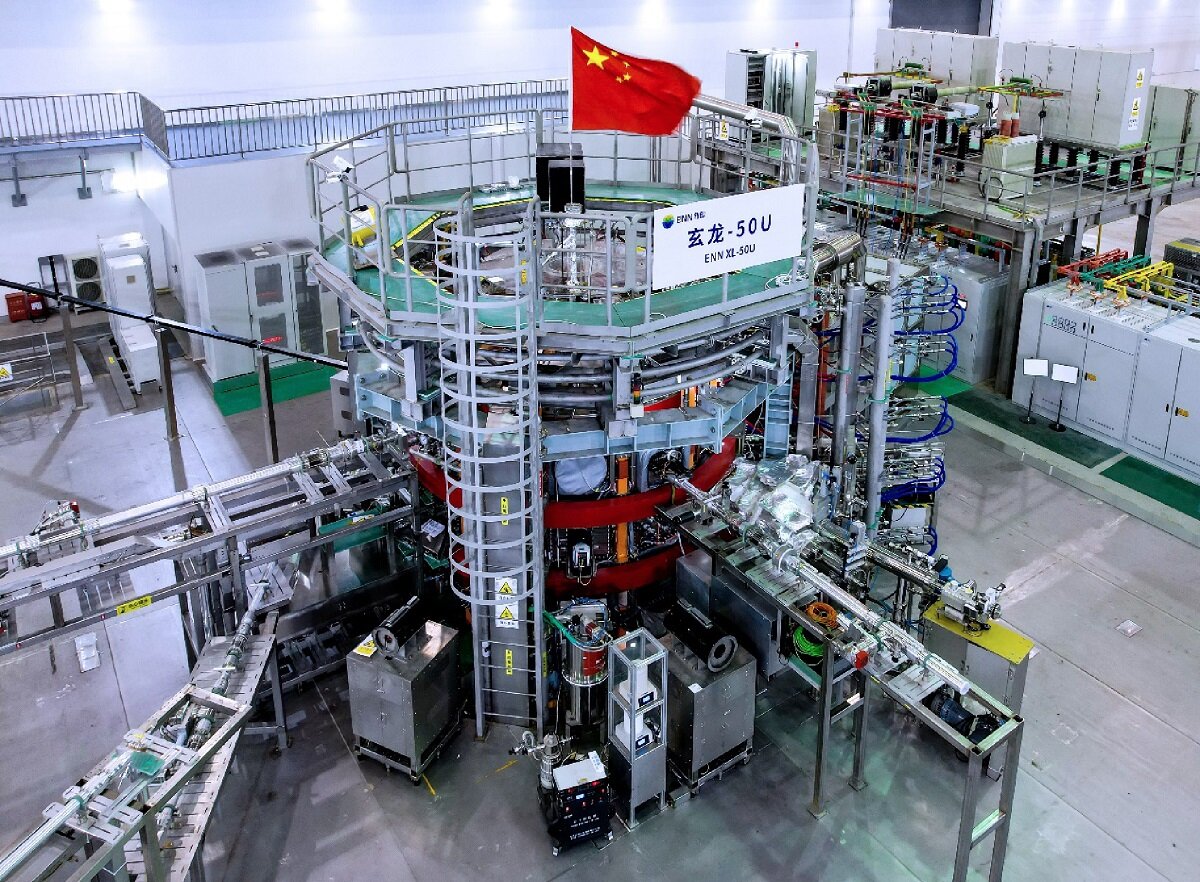

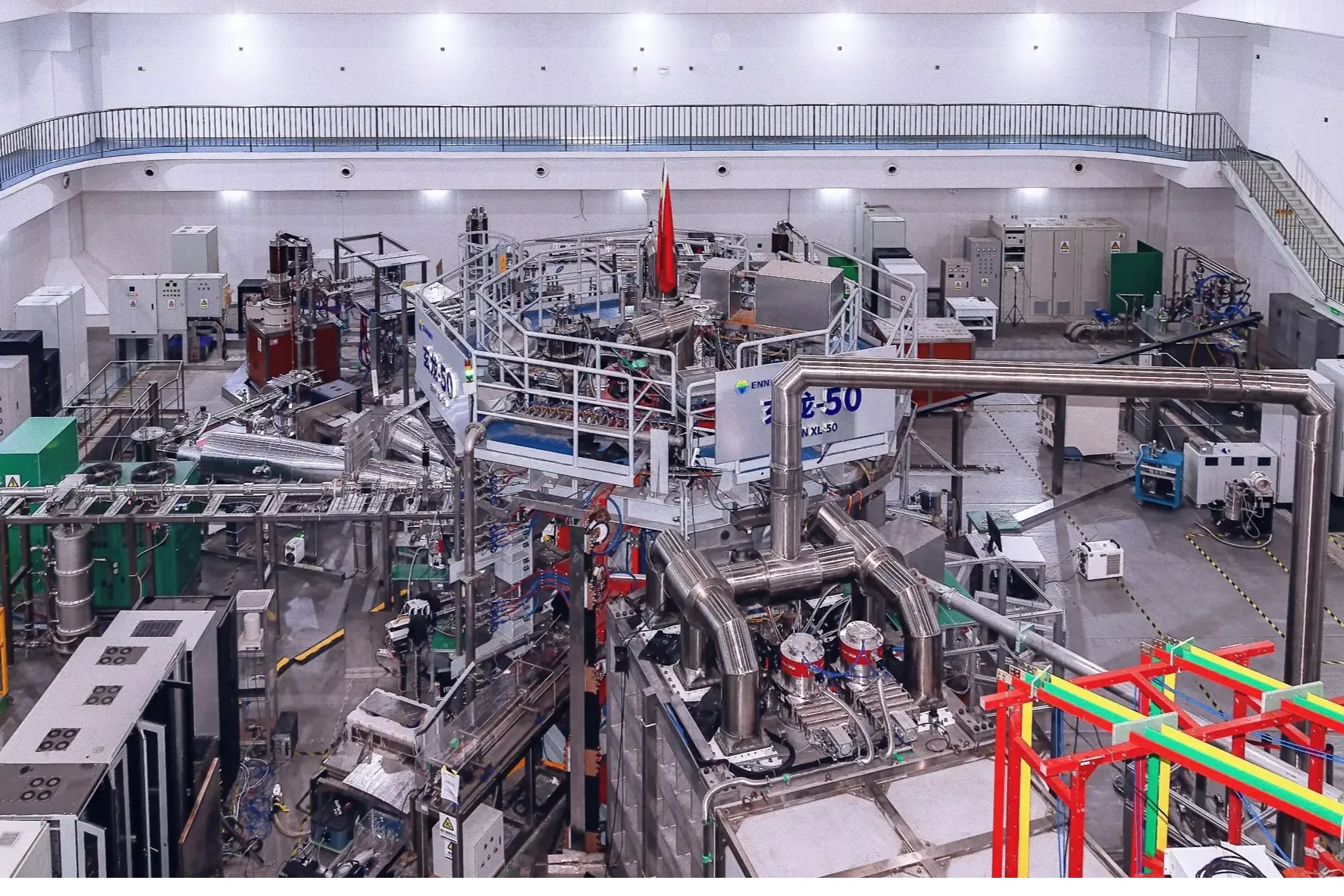

此前建成的“玄龙-50U”装置,2026年初已实现电子温度突破1亿摄氏度,多项核心参数处于全球球形环装置第一梯队。

商业化路径稳步推进
新奥聚变目前已组建300人国际化研发团队,累计研发投入超40亿元,此前完成Pre-A轮融资后投后估值达106亿元,是国内估值最高的民营聚变企业。其球形环氢硼路线,凭借低中子辐射、燃料储量几乎不受限的特点,大幅降低后续聚变电站的防护成本与燃料约束。关键词:氢硼聚变装置、核聚变技术
工地的桩机声已经响起,这座面向2030年的氢硼聚变平台,正在把人类终极能源的商业化时间表,一步步往前推进。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/程丽婷
