工程一线
中老铁路老挝段外部供电项目线路工程全部贯通
见道网 2021-04-02 15:51
  • 中老铁路供电项目建设地点从北到南,由4个输电线路工程标段和1个变电工程标段组成。项目为中老铁路带电调试提供电力保障,同时为中老铁路全线通车贡献了力量
阅读本文需要
2 分钟

见道网从从南方电网云南国际公司获悉,2021年3月31日,中老铁路老挝段外部供电项目线路工程20回输电线路全部贯通,并顺利通过了由老挝能源矿产部、老挝国家电力公司及项目公司联合开展的验收。这标志着项目建设按期完成,为中老铁路如期通车运行奠定了坚实基础。

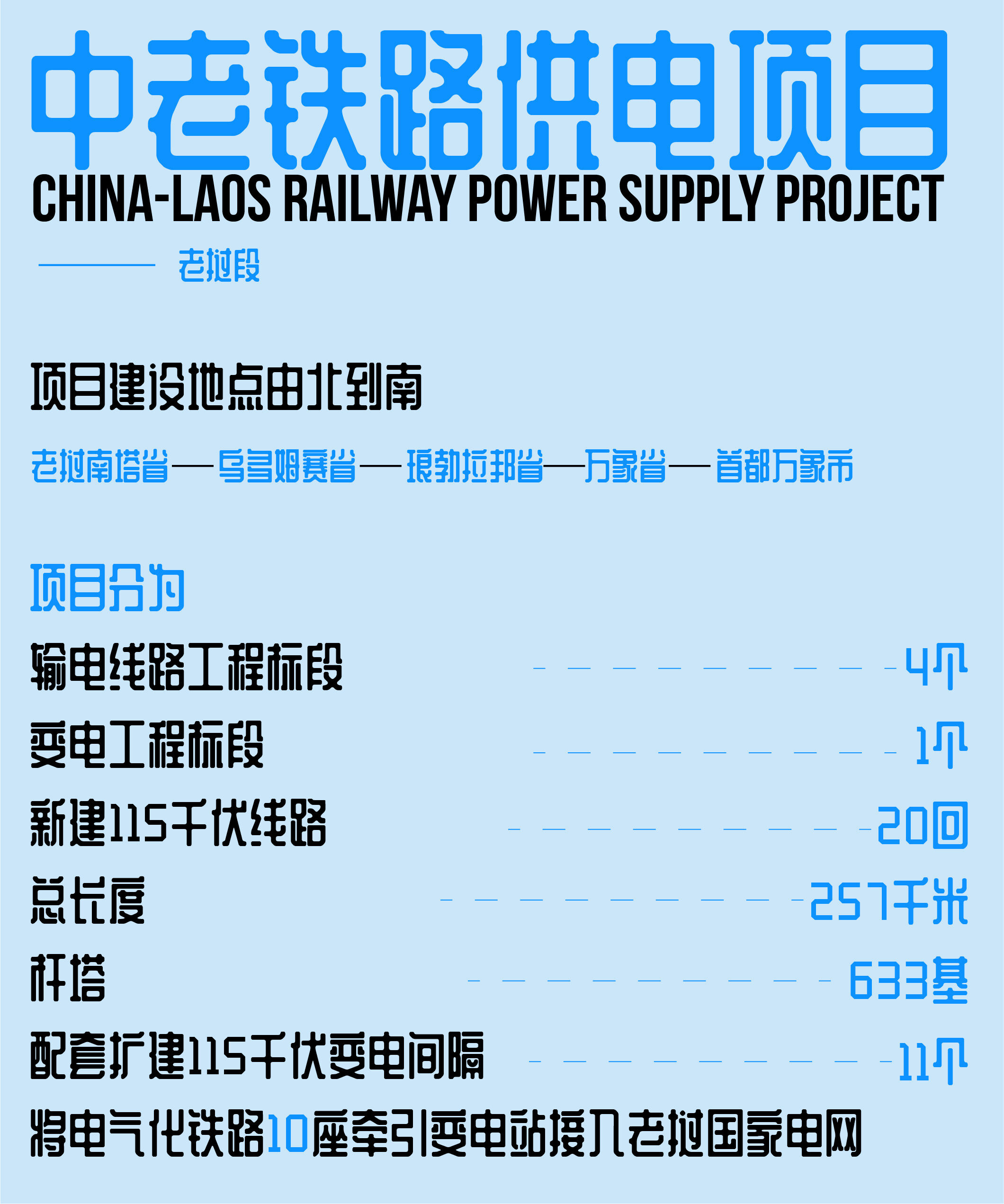

据介绍,中老铁路供电项目于2019年12月30日正式开工建设,项目建设地点由北到南涉及老挝南塔省、乌多姆赛省、琅勃拉邦省、万象省、首都万象市。项目分为4个输电线路工程标段和1个变电工程标段,新建115千伏线路20回,总长度257千米,杆塔633基,配套扩建115千伏变电间隔11个,将电气化铁路10座牵引变电站接入老挝国家电网。

中老铁路电力支撑

据介绍,作为老挝首个电网BOT(建设—运营—移交)项目,中老铁路供电项目为中老铁路提供电源支撑,其投资建设及运维由南方电网云南国际公司与老挝国家电力公司合资组建的老中电力投资公司负责,项目全面完工后,南方电网公司将配合老中铁路公司及老挝国家电力公司做好铁路牵引变电站的接入工作,为铁路带电调试提供电力保障。

中老铁路是推进两国基础设施互联互通的重要项目,其老挝段北起中老两国边境磨憨—磨丁口岸,南至老挝首都万象,全长414公里,于2016年12月全线开工,预计2021年底通车。(转载请注明见道网 www.seetao.com )见道网一带一路栏目编辑/田增鹏、设计/王霞

评论

相关文章

工程一线

中乌共建100公顷化工园,锡尔河畔打造产业新高地

8小时前

工程一线

中国铁建承建迪拜全球最大民航维修机库启动

1天前

工程一线

中铁十八局中标175亿阿联酋迪拜机场工程

2天前

工程一线

阿斯塔纳LRT启动,中哈共建基建标杆

2天前

工程一线

江苏亚达如东基地二期项目顺利推进

3天前

工程一线

新疆第二条东联西出大通道开建

05-14

收藏
评论
分享

找回密码

获取验证码
确定
