世界最大!又一座海上重器安装成功!
见道网 2021-07-20 18:02
  • 三峡集团将继续探索海上风电,推动海上风电发展,为实现双碳目标贡献三峡力量
三峡如东海上换流站海上浮拖精准对位完成
阅读本文需要
3 分钟

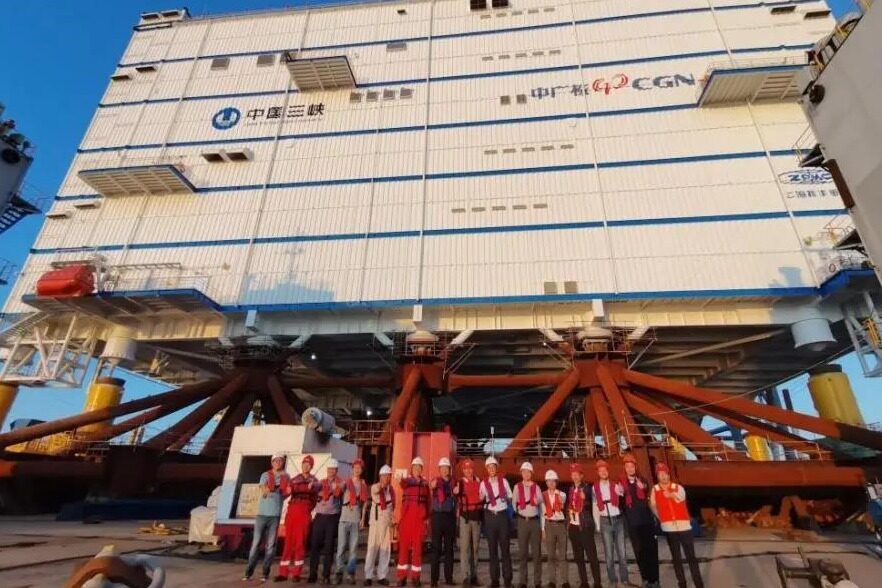

2021年7月18日22时18分,由三峡集团与中广核集团共同投资建设的重达2.2万吨的三峡如东柔性直流输电工程海上换流站,完成与导管架的毫米级精准对接,标志着由中国三峡新能源(集团)股份有限公司建设的世界最大、亚洲首座海上换流站顺利完成安装。

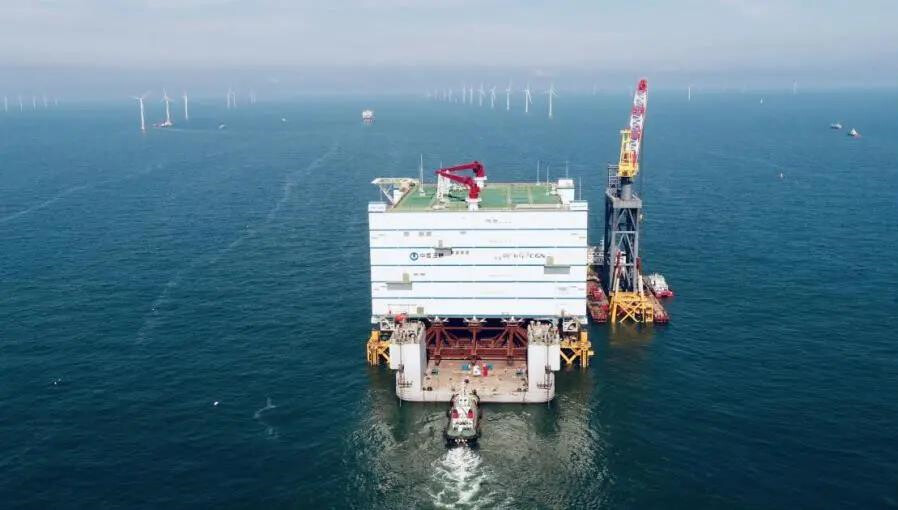

三峡如东海上换流站运输至施工海域

三峡如东柔性直流输电工程海上换流站由三峡集团联合产业链相关单位组织科研攻关,完成首台套建设任务。该换流站是目前世界容量最大、电压等级最高、体积最大的海上换流站。平面面积近乎一个标准足球场,高度约等于15层居民楼,是名副其实的“大块头”。负责汇集输出三峡如东H6、H10项目(共80万千瓦)以及中广核如东H8项目(30万千瓦)总计110万千瓦容量生产的电能,可有效解决海上风电场大容量、远距离输电问题。

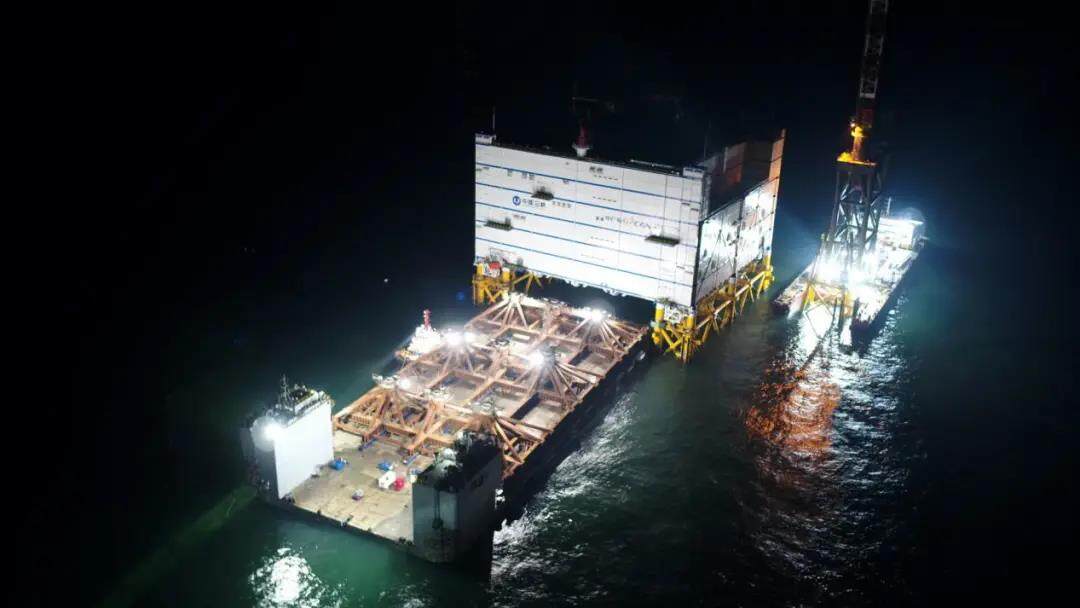

三峡如东海上换流站进点准备

据了解,目前世界最大吊装能力的起重船为1.2万吨,无法满足该换流站的吊装要求。三峡集团牵头各参建单位组成项目团队,创新使用浮拖法进行安装,借助潮汐涨落的自然力量,在“水涨船高”和驳船排放压载水的双重作用下,将海上换流站提升至超过导管架高度,再利用潮汐和驳船注入压载水“随低就低”作用,让换流站这个“大块头”稳稳“坐”在导管架上。浮托安装对海况条件要求极高,项目团队在摸清施工海域环境、建立施工路径气象预报机制、识别施工风险并制定应急预案的基础上,克服作业窗口期短、海况多变等挑战,顺利完成海上换流站安装。

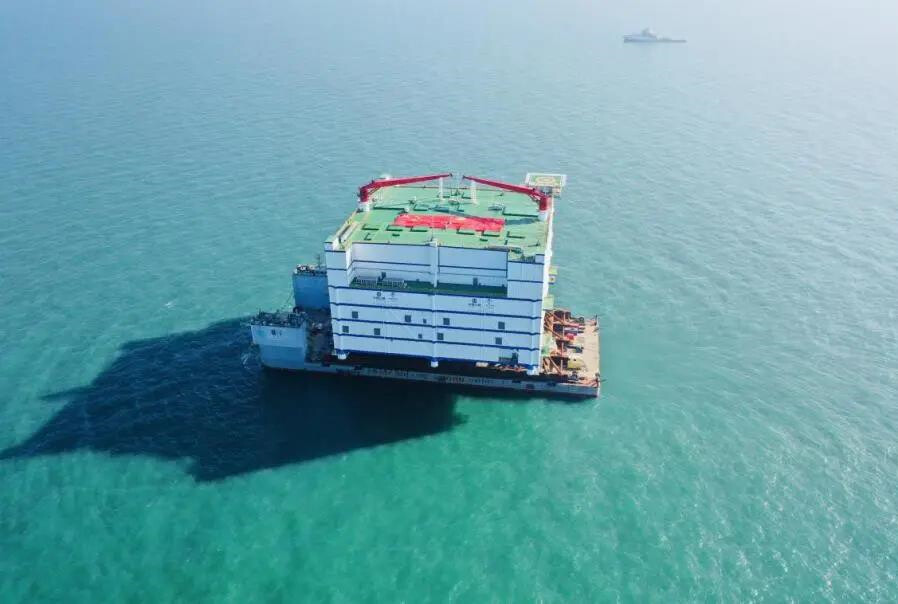

三峡如东海上换流站进点导管架完毕

三峡集团江苏如东项目是亚洲地区首次将柔性直流输电技术运用于海上风电的项目,建设过程中攻克了换流站建造、直流海缆研发等多项重大技术难题,主要电气设备均采用国产品牌,填补了国内海洋工程领域多个技术空白,对我国远海大容量海上风电开发建设具有重要意义。项目整体建成投产后,年上网电量将达24亿千瓦时,可满足约100万户家庭年用电量。与同等规模的燃煤电厂相比,每年可节约标准煤约74万吨、减排二氧化碳约183万吨,有效助力“碳达峰、碳中和”目标的实现。

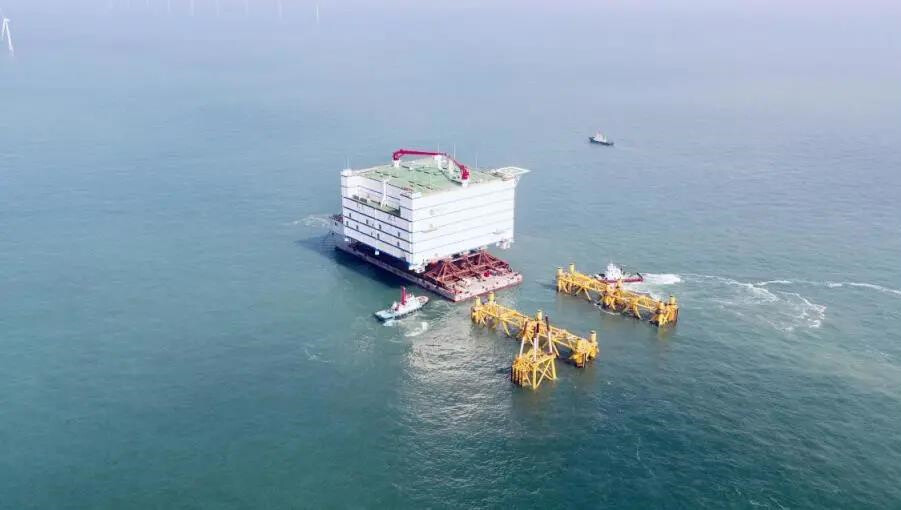

三峡如东海上换流站完成安装

三峡集团坚定不移实施“海上风电引领者”战略,深耕海上风电。解锁海上风电新技术,推动平价时代海上风电规模化健康发展,为实现“碳达峰、碳中和”目标贡献三峡力量。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/桑晓梅

评论

相关文章

重大装备

铁建重工首台水务竖井掘进机成功应用,助力上海市政工程建设

2天前

重大装备

中联重科批量交付混凝土机械设备至沙特

04-08

重大装备

临工重机近百台高空作业设备交付客户

03-29

重大装备

中联重科水工型搅拌站成功助力水利建设

03-26

重大装备

黄金内核·与众不同丨真实力,山推大吨位装载机再交付!

03-20

重大装备

中铁装备成功启动首台门架型硬岩掘进机进行掘进作业

03-19

收藏
评论
分享

找回密码

获取验证码
确定
