189.34亿!甬台温高速公路复线瑞安联络线土建招标
见道网 2022-09-27 14:23
  • 该项目计划工期1096日历天,项目总投资约189.34亿元
  • 本项目路线全长约37.2km,全线设主线桥梁25.961km/21座
阅读本文需要
7 分钟

2022年9月27日,浙江公共资源交易平台发布了甬台温高速公路复线瑞安联络线土建招标公告,该项目所属行业公路,招标人瑞安市高速公路投资有限公司,该项目计划工期36个月,项目总投资约189.34亿元。

项目概况

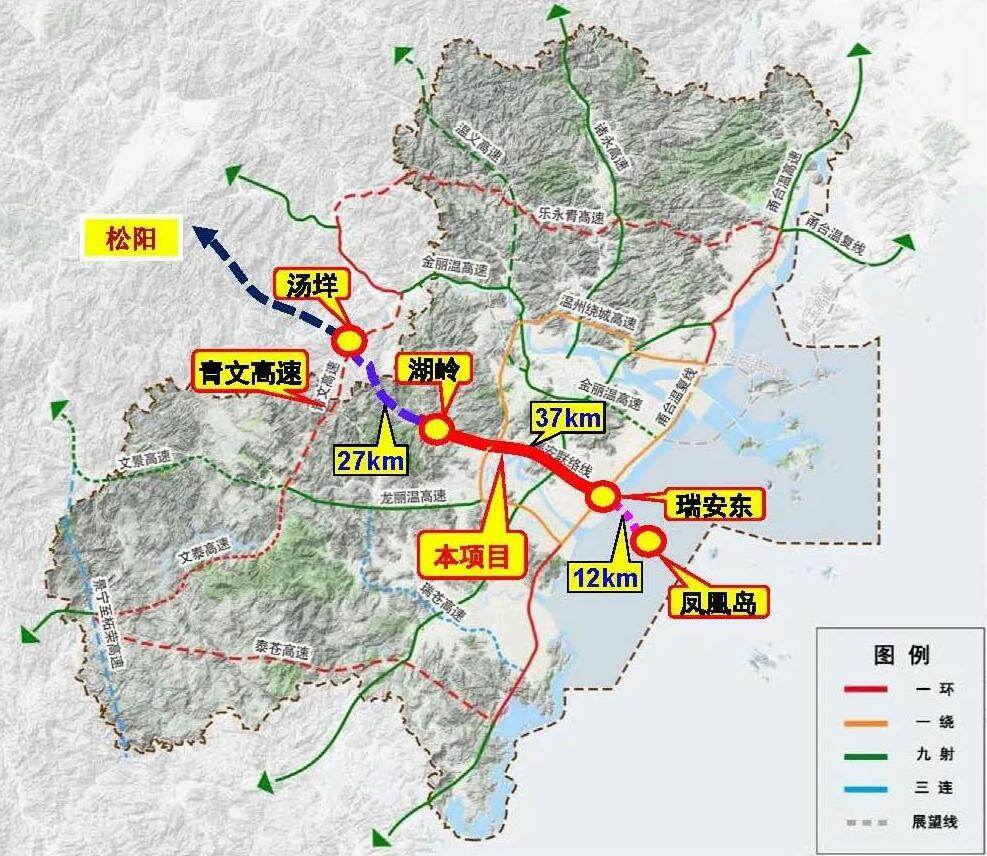

本项目起于甬台温高速公路复线,起点桩号K0+000,设瑞安东复合枢纽与甬台温复线进行转换,之后路线一直向西利用瑞安东互通连接线走廊跨越滨海大道、轨道S2线及出入段、港口大道、东新路、规划瑞安大道、塘下大道。路线下穿规划轨道S3线再上跨温瑞快速路,在滨海大道和温瑞快速路处设两处互通与地方衔接。之后路线穿云顶山隧道后偏向北侧沿山脚布线,避开万科星汇里小区和西岙村安置地块后向西在甬台温高速交叉处设置瑞安复合枢纽互通进行交通转换。而后路线再向西穿炮头山隧道,下穿温福铁路,两次跨越飞云江后,设陶山枢纽与温州绕城西南线进行转换。之后路线折向西南方,自东向西沿陶山镇南部山脚采用新线方案,跨越金潮港,穿白龙山长隧道,终于湖岭镇缸窑村,终点桩号K37+200.465,设湖岭互通和连接线沟通瑞枫线,路线全长约37.2km。同步建设湖岭互通连接线约3km,恢复建设高架桥下地面道路约7.5km。

全线设主线桥梁25.961km/21座;设隧道8.183km/5.5座;设枢纽、互通共7处,其中枢纽互通3处,分别为瑞安东枢纽、瑞安枢纽、陶山枢纽,一般互通4处,分别为滨海大道互通、温瑞快速路互通、云周互通和湖岭互通;设隧道管理站和管理分中心各1处,养护工区1处,以及配置必要的交通管理用房和设施。

恢复建设高架桥下地面道路改建起点位于瑞安东枢纽东侧K0-403.558现状道路L型交叉处,桩号K0-403.558,线位自东向西,与甬台温高速公路复线瑞安联络线共线,形成上层高速+下层地面道路的双层布置型式。改建终点位于塘下大道交叉西侧,顺接现状104国道,终点桩号K7+097.197,路线全长约7.501km。共设置了平面交叉14处,桥梁528m/8处。

本项目主线甬台温复线至温州绕城西南线段长约24.5公里,采用部颁公路工程技术标准(JTGB01—2014)中的双向六车道高速公路标准,整体式路基宽度33.5m,温州绕城西南线至终点段长约12.7公里,采用的双向四车道高速公路标准建设,设计速度100km/h,整体式路基宽度26m;互通连接线采用二级公路标准,设计速度60km/h,整体式路基宽度12m。桥涵设计荷载:公路-I级;路面标准轴载:100KN。设计洪水频率:特大桥1/300,其他桥涵及路基按1/100。地面道路采用双向四-六车道一级公路兼顾城市道路,设计速度40-80km/h。

标段划分

本次施工招标设4个标段,分别为土建第TJ01、TJ02、TJ03、TJ04标段

第TJ01标段:主线MYK0+000~MYK6+780,全长6.78km范围内的路基、桥涵、互通工程和恢复建设高架桥下地面道路对应主线桩号K0-403.558~K7+097.197段等的施工完成、缺陷责任期缺陷修复及保修期保修责任,主要结构物包括桥梁12750.636米/19座,瑞安东枢纽主线桥739.845米/1座,匝道桥4145.343米/6座,上跨营运中的甬台温高速公路复线,甬台温复线拼宽桥701m/2座,,滨海大道互通主线桥1321米/1座,匝道桥1770.448米/7座等,具体工程数量详见工程量清单,概算建安费约22.13亿元。

第TJ02标段:主线MYK6+780~MYK15+855,全长约9.075km范围内的路基、桥涵、隧道、互通工程、瑞枫线平纵调整、开挖瑞枫线秋坦隧道及瑞安互通收费站北侧山体等的施工完成、缺陷责任期缺陷修复及保修期保修责任,主要结构物包括桥梁6572.962米/17座,隧道4642.5米/3.5座,瑞安枢纽主线,瑞枫线桥梁1108米/2座,上跨营运中的甬台温高速公路,新建瑞枫线地面道路T、U匝道,不含高速匝道和瑞枫线地面道路R、S、V、W匝道、温瑞快速路互通主线桥1483.813米/2座,匝道桥2117.575米/8座等,具体工程数量详见工程量清单,概算建安费约19.65亿元。

第TJ03标段:主线MYK17+490.141~MYK24+200,全长约6.71km范围内的路基、桥涵及互通工程等的施工完成、缺陷责任期缺陷修复及保修期保修责任,主要结构物包括桥梁7892.859米/10座其中飞云江1号桥右线全长1348米,上部结构采用独塔斜拉桥、变截面连续箱梁和预应力砼T梁;飞云江2号桥全长2343.859米,上部结构采用变截面连续箱梁和预应力砼T梁;碧山高架桥全长1183米,上部结构采用预应力砼T梁,云周互通等,具体工程数量详见工程量清单,概算建安费约16.26亿元

第TJ04标段:主线MYK24+200~MYK37+200.465,全长约13km范围内的路基、桥涵、隧道、互通工程及湖岭连接线等的施工完成、缺陷责任期缺陷修复及保修期保修责任,主要结构物包括桥梁15178.817米/24座其中陶山高架桥全长5438米,上部结构采用变截面连续箱梁和预应力砼T梁;陶山高架桥全长712米,上部结构采用预应力砼T梁;鹿木1号高架桥全长848米,上部结构采用预应力砼T梁;鹿木2号高架桥全长210米,上部结构采用预应力砼T梁,隧道3248米/2座,陶山枢纽主线桥1805米/2座,匝道桥4639.817米/11座,拼宽桥922m/5座,其中主线2号桥全长1270米,上跨营运中的温州绕城西南线;C匝道1号桥和E匝道桥上部结构采用预应力砼T梁、钢混组合梁和叠合T梁、湖岭互通及连接线等,具体工程数量详见工程量清单,概算建安费约18.94亿元。

计划工期:1096日历天,缺陷责任期24个月。

招标文件的获取

潜在投标人可凭本企业CA数字证书登录浙江省公共资源交易中心电子招投标交易平台,下载招标文件和补充文件,投标文件递交截止时间2022年11月01日09:30。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥

评论

相关文章

交通

超450亿!陕西、江苏等七省公路工程建设掀起热潮,19个项目获批

13小时前

交通

全长750公里!江西潮南高速南丰至南昌段2025年初开工

18小时前

交通

170亿铁路工程+31亿房屋市政项目同步招标!

19小时前

交通

588亿基建大工程!南信合高铁南阳段将开工

19小时前

交通

38亿元基建工程:铁路萧山机场站枢纽及接线工程海宁观潮站开工在即

19小时前

交通

乌克兰切普-乌日霍罗德标准轨距铁路建设开工

1天前

收藏
评论
分享

找回密码

获取验证码
确定
