250MW/500MWh!中核汇能储能电站项目启动招标
见道网 2022-11-26 17:03
  • 本项目拟新建容量250MW/500MWh 的电化学储能,储能电站配套建设220kV升压站
阅读本文需要
2 分钟

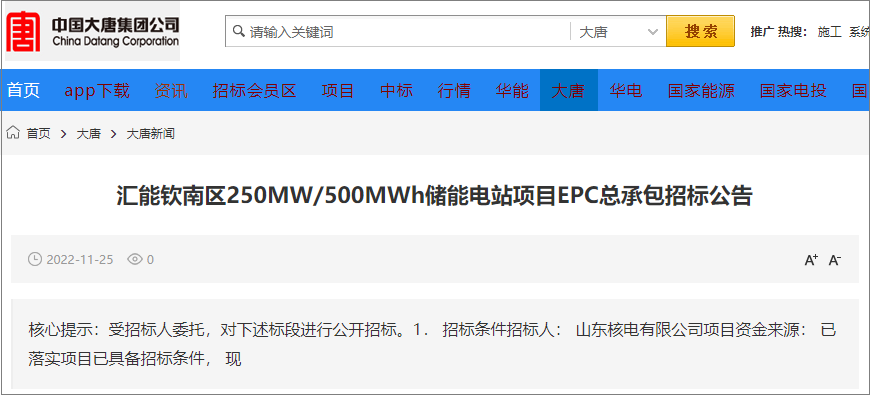

2022年11月25日,中核汇能有限公司发布钦南区250MW/500MWh储能电站项目EPC总承包招标公告。

项目概括

中核汇能钦南区储能电站项目位于广西钦州市钦南区金窝工业园区附近,拟新建容量250MW/500MWh的电化学储能,区域内主要布置75套6.7MWh 储能电池舱和75套3.45MW变流升压一体机,储能电站配套建设220kV升压站,储能系统经过升压变流一体机及220kV主变升压至220kV后接入附近的排岭变。整个站区分为生活区、升压区及储能区,场内设置4.5m宽混凝土环形道路,生活升压区与储能区域采用围栏进行分隔,整个站区采用实体围墙与外界分隔。站区所在地地势较高,靠近G242 国道及S43 省道,场区交通组织便利,管理较方便。

招标范围

本工程的全部勘察设计工作,包括地质详勘、总体方案布置、设备材料技术规范书编制及技术协议签订、初步设计、施工图设计、设计变更、竣工图编制,以及其它相关服务等。

计划工期:2023年6月10日前保证全站并网发电。

招标文件的获取

本项目实行在线售卖招标文件。招标文件发售时间 2022年11月25日至2022年12月02日全天 。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥
