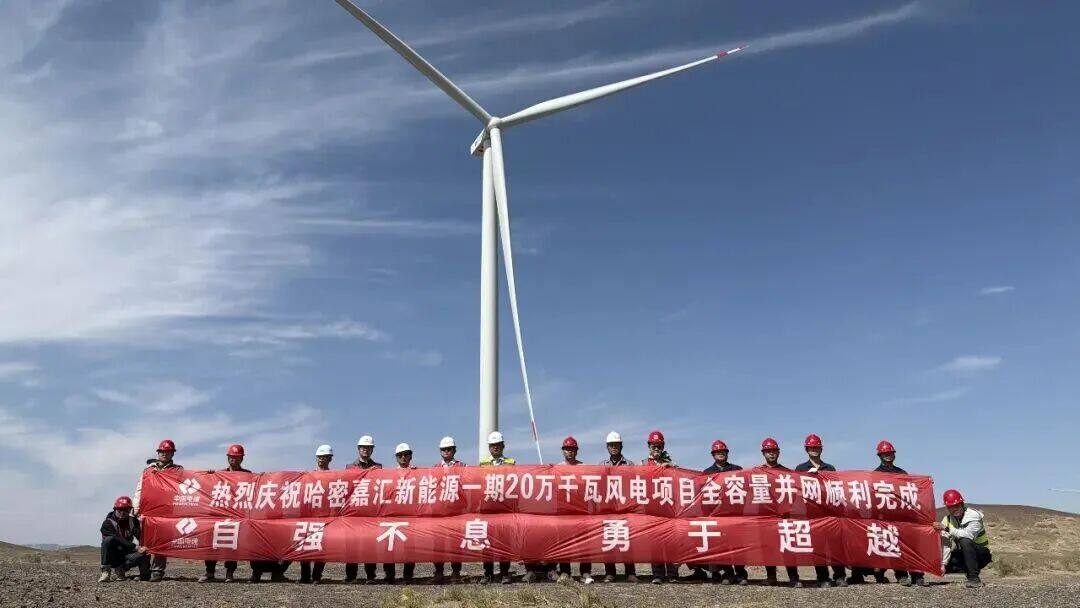

苍茫戈壁晚风浩荡,座座白色风机巍然矗立,在新疆哈密巴里坤的荒原之上勾勒出绿色能源新图景。历经422天寒暑更迭、攻坚克难,水电十一局承建的哈密嘉汇新能源一期20万千瓦风电项目,全线风机调试完毕、成功实现全容量并网,为西北清洁能源建设再添亮眼成果。
鏖战戈壁 极致攻坚履约
该项目坐落于哈密市巴里坤哈萨克自治县,区域风能资源充沛,是新疆重点清洁能源布局地块,却拥有极端恶劣的自然施工条件。当地夏季最高气温可达40℃,冬季最低气温低至-35℃,昼夜温差超20℃,大风天气频发,最高阵风时速超30米每秒,有效施工窗口期十分有限,给工程建设带来极大挑战。

面对艰苦的戈壁施工环境,一支平均年龄仅30岁的青年建设团队挺身而出,扎根荒原、坚守一线。在长达422天的建设周期中,团队全员凝心聚力、攻坚克难,严格落实建设标准,严守安全生产底线,全程实现零事故履约,圆满完成各项建设任务,用青春与坚守诠释了基建铁军的责任与担当。
精研技术 破解施工难题
针对戈壁极端气候造成的各类施工难题,项目团队依托技术创新和精细管控突破工程瓶颈。风机基础施工中,团队采用分层连续浇筑工艺,搭配智能测温设备与多层保温防护,精准控制施工温差,有效解决大体积混凝土开裂问题,稳固工程质量。

面对大风频发、吊装窗口期短的困境,项目部搭建全域智能气象监测系统,精准捕捉黄金作业时段。同时推行智慧安防与网格化管理,对高空作业、大件吊装实行24小时动态监管,高效完成20台风机吊装工作。并网冲刺阶段,项目部联合电网、设备厂家组建调试专班,细化分工、压实责任,完成升压站上千项参数核验与专项试验,顺利通过各项验收,保障项目顺利并网。
红帆领航 赋能绿色发展
党建引领为项目攻坚注入强劲动力,项目党支部开展党员领跑工程,充分发挥党组织和党员先锋作用。在极寒抢修、浇筑冲刺等关键攻坚节点,党员突击队主动担当、冲锋在前,高效破解多项施工难题,助力工程稳步推进。关键字:戈壁绿电、攻坚并网、低碳赋能

项目部同步做细做实后勤保障工作,针对戈壁极端天气配备防暑防寒物资,保障全天候热餐供应,贴心的后勤服务温暖一线建设者,凝聚起全员攻坚的强大合力,为项目高质量建设保驾护航。项目全容量并网后,年均可输送清洁绿电6.4亿千瓦时,有效完善新疆清洁能源保供体系。经核算,项目每年可节约标准煤19.32万吨,减排二氧化碳52.59万吨,大幅减少区域化石能源消耗。戈壁荒原有序转化绿色风能,持续赋能区域能源转型与生态发展,为丝路沿线绿色建设赋能增效。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网新能源栏目编辑/黄佳丽
