国际
166亿元!日本福岛第二核电站废堆计划获批
见道网 2021-04-30 15:00
  • 日本原子能管制委员会审批了福岛第二核电站1号至4号机组4个核反应堆废堆计划。预计废堆作业将产生约5万吨具有辐射性的垃圾,将耗资约2800亿日元
阅读本文需要
2 分钟

见道网从日本放送协会(NHK)获悉,2021年4月28日,日本原子能管制委员会批准了东京电力公司就福岛第二核电站制定的核反应堆废堆计划。

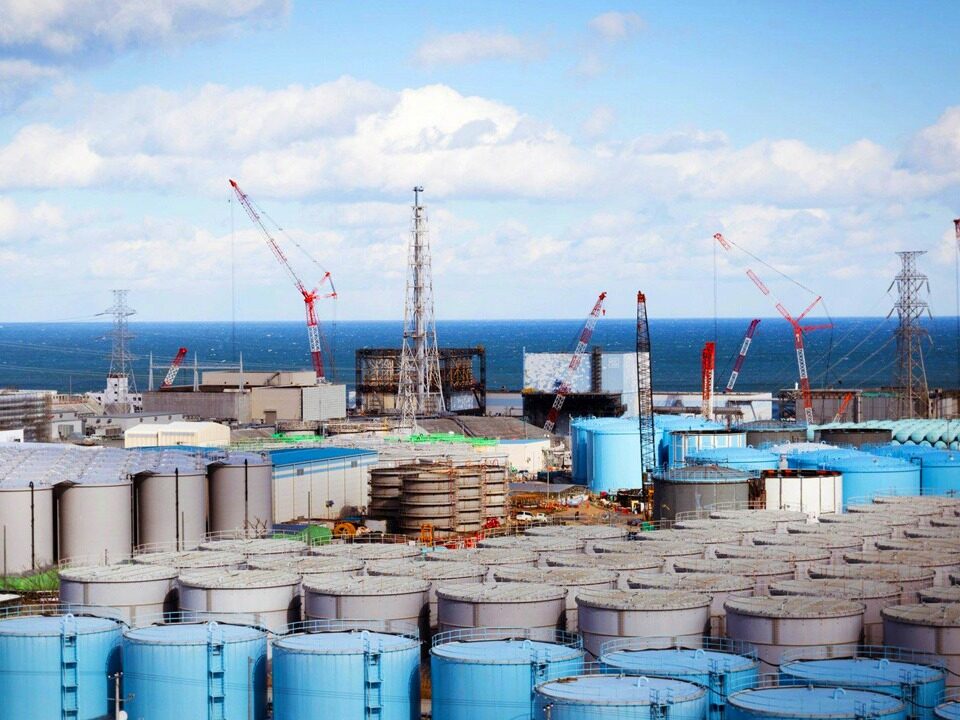

5万吨辐射性垃圾

据悉,东电公司就福岛第二核电站1号至4号机组4个核反应堆制定了废堆计划,于2020年5月提交原子能管制委员会审批。这份计划的主要内容有:废堆作业启动后将耗时44年;从乏燃料池取出总计约1万根乏燃料棒将耗时22年,乏燃料棒将交由有关企业进行加工后,重新作为燃料循环利用;预计废堆作业将产生约5万吨具有辐射性的垃圾;除乏燃料处理之外,预计废堆作业将耗资约2800亿日元(合约166亿人民币)。

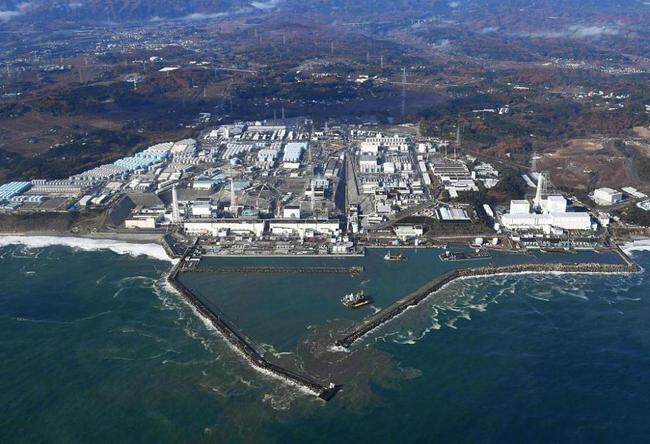

福岛第二核电站位于曾发生核事故的福岛第一核电站以南约12公里。东电公司2019年宣布,将对福岛第二核电站核反应堆作废堆处理。鉴于该核电站的废堆计划获批,东电公司表示,今后将在获得当地民众理解的基础上确定废堆作业启动时间。

按照当前形势,东电公司能否按计划同时推进福岛第一和第二核电站的废堆工作,令人关注。(转载请注明见道网 www.seetao.com )见道网一带一路栏目编辑/田增鹏

评论

相关文章

国际

国产化率近99%新疆155亿元煤制气项目获批

21分钟前

国际

国际联合体中标伊拉克巴格达国际机场项目

6小时前

国际

南方电网、国家电网加入南非4400亿兰特电网扩建计划争夺战

22小时前

国际

巴拿马运河开始遴选新码头运营商

4天前

国际

DB InfraGo宣布向巴伐利亚铁路追加投资40亿欧元

5天前

国际

巴拉圭“进步之路”基础设施项目稳步推进

10-28

收藏
评论
分享

找回密码

获取验证码
确定
