巴基斯坦SK水电站总体施工进度完成85%,预计2024年投产
见道网 2023-02-01 15:26
  • 巴基斯坦SK水电站是中巴经济走廊优先实施的重点项目之一
  • 项目投产后预计年平均可发电32.12亿度,能为超过100万户巴基斯坦家庭提供经济实惠的清洁电能
阅读本文需要
2 分钟

巴基斯坦当地时间2023年1月月31日,由中国能建葛洲坝三公司承建的SK水电站第三台机组转子顺利吊装完成。

由中国能建葛洲坝集团投资建设的SK水电站项目位于开伯尔-普什图省曼塞赫拉地区的昆哈河上,电站共安装4台单机容量221MW 的冲击式水轮发电机组,是目前全球在建单机容量最大的冲击式水轮发电机组。

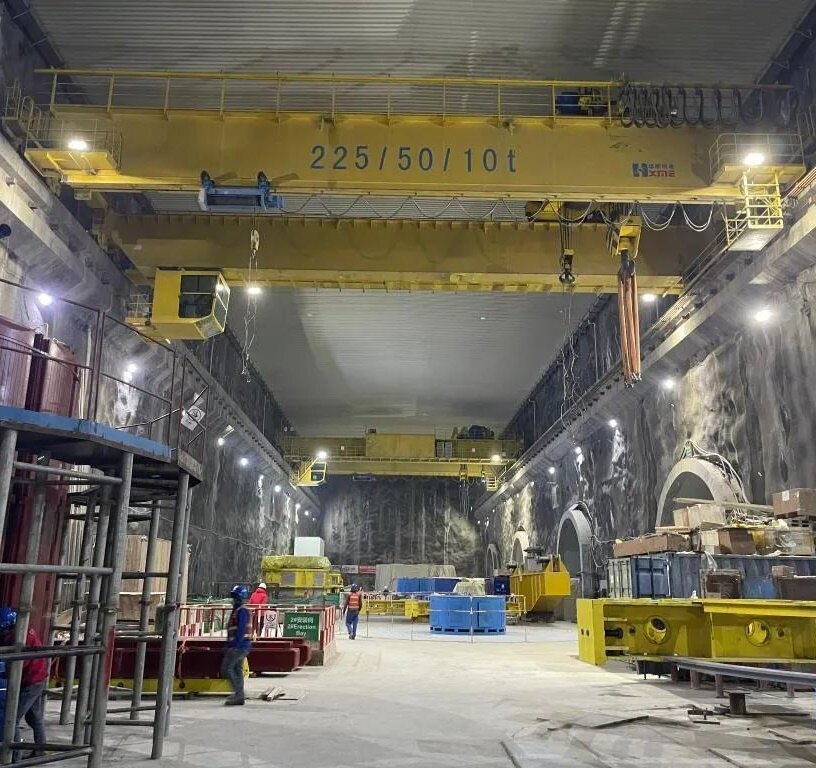

SK水电站主厂房工区内景

2023年是共建一带一路倡议提出10周年,也是中巴经济走廊启动10周年。通过总结过往项目经验、广泛征求国内专家意见、优化施工方案、加强巴方员工培训等措施,苏吉吉纳里水电站项目正稳步有序地向高质量完成建设目标迈进。

苏吉吉纳里水电站第三台机组转子顺利吊装

SK水电站总装机容量为884兆瓦,已于2022年10月26日实现压力竖井全线贯通,为电站投产发电奠定基础。项目预计将于2024年投产。投产后,电站每年可为巴基斯坦提供32亿千瓦时清洁电能助力巴电力能源结构优化。

项目即将完工

目前,巴基斯坦SK水电站总体施工进度约完成85%。其中,大坝区域正在进行坝体回填,N15改线道路施工已进入收尾阶段;引水隧洞全线贯通,衬砌已完成68%;厂房及开关站土建施工已基本完成;项目正在进行机电金结安装、竖井钢衬安装及机组安装。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/马雪

评论

相关文章

水利

莱索托波利哈利输水隧洞项目已全面进入TBM支洞洞内施工阶段

12小时前

新基建

吉林白城乐胜500千伏输变电工程开工

13小时前

交通

时速350公里!260公里!杭温高速铁路即将接轨国家铁路网

13小时前

交通

广东省深圳枢纽西丽站建设方案出炉:总投资342亿,有望年内开工!

17小时前

交通

全长260公里基建项目:捷克 D35高速公路项目将开工建设

17小时前

国际

350亿美元国际合作!阿联酋和阿曼强强联合共发展

18小时前

收藏
评论
分享

找回密码

获取验证码
确定
