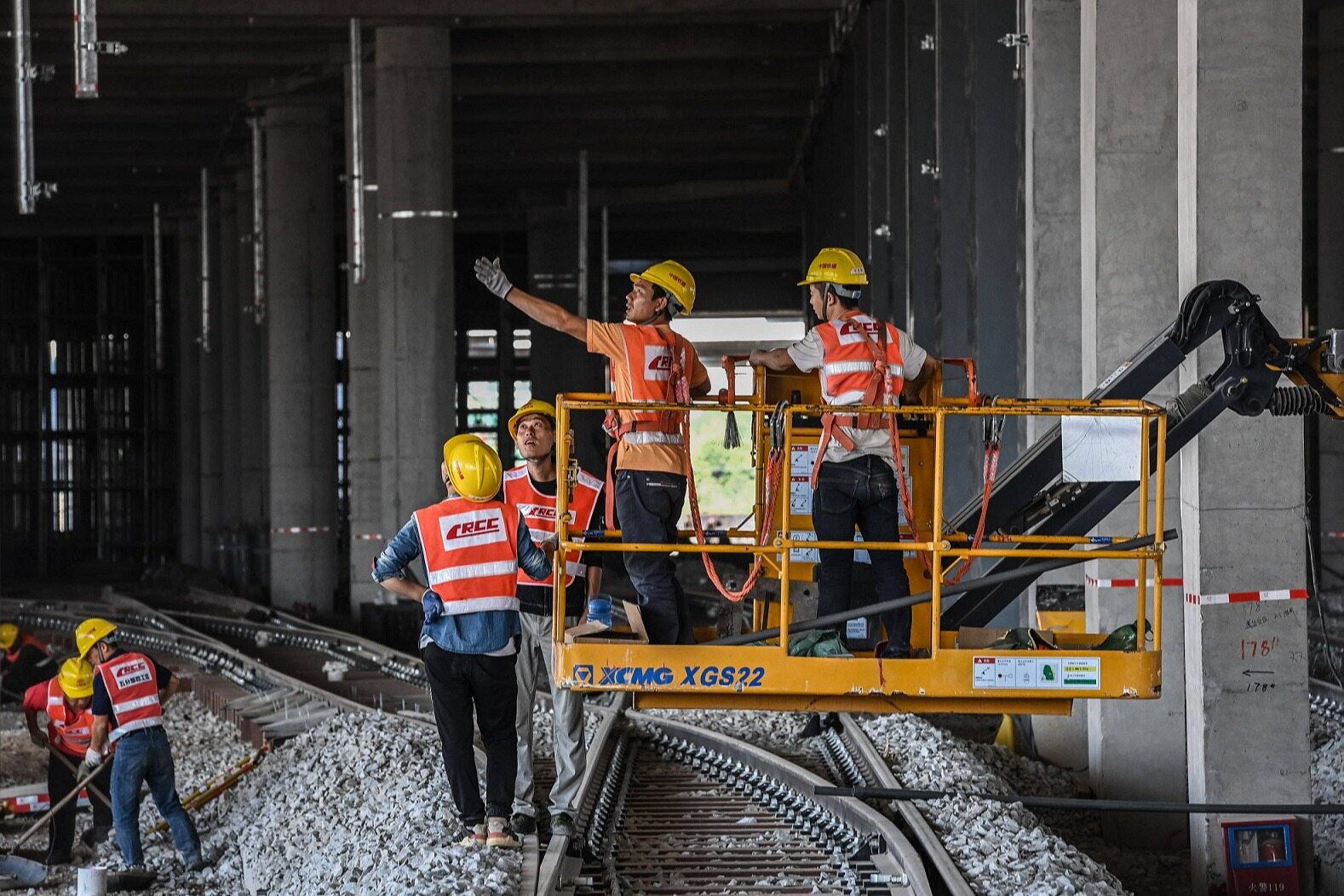

2023年8月11日,《新建广州站至广州南站联络线工程施工总价承包招标公告》在广州公共资源交易公共服务平台发布。根据公告,项目计划2023年9月底正式开工,计划工期4年。这也是广州铁路枢纽能级提升工程首个正式开工的项目。
项目重点控制性工程为为西塱隧道,长13.210km,采用单洞双线敷设,分段采用明挖法、矿山法及盾构法施工。

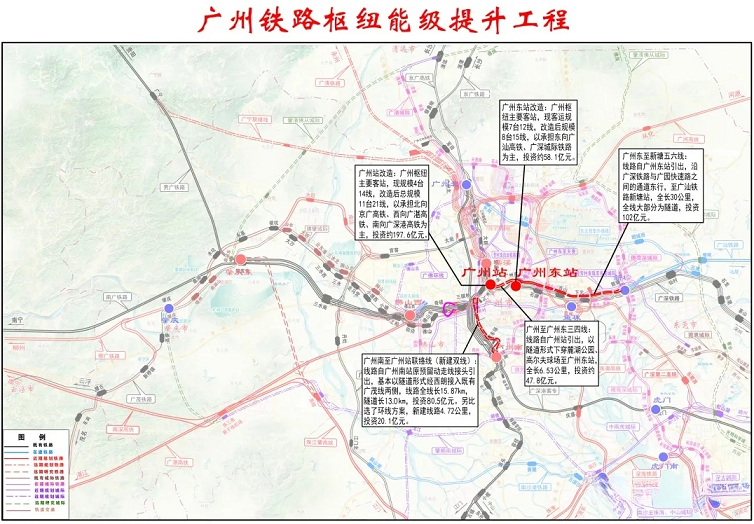

项目建设可连通广州、广州白云、广州南等枢纽主客站,并可沟通枢纽内其他客站,连接起现有京广及广深港等高铁、广珠城际铁路,在建的广汕铁路,规划建设的永清广、广河等铁路。对于发挥枢纽各客站能力,实现深港珠澳始发客车直通广州中心城区,完善运输组织具有重大意义。

项目概况

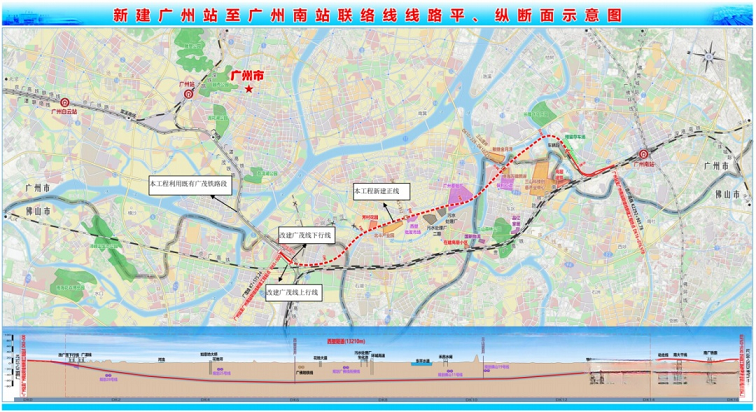

线路起自广州铁路枢纽广州站,利用既有广茂铁路至五眼桥线路所后,新建线路以隧道形式沿规划城市快捷路向南,引入广州南站,广州站至广州南站运营距离25.23公里,其中新建线路16.077公里,其中隧道13.21km, 桥梁1.093km,桥隧比88.97%。
相关工程包括改建贵南广联络线下行线1.400km, 改贵南广联络线上行线1.400km,广州南站综合楼约57500m²。
技术标准:铁路等级:城际铁路。设计速度:200公里/小时。

招标范围及标段划分
新建正线长度16.077km,里程范围DK00+000~DK16+099.659,短链长 23m;改移贵南广联络线上下行线各1.400km;广州南站综合楼。上述范围内施工图批复的全部工程内容。

本次招标共划分为5个标段,具体如下:
GNSG1标段:施工里程DK00+000~DK10+228 的 站 前 工 程 、 四 电 配 套 房 屋 工 程 及 其 他 相 关 工 程 ; 改贵南广联络线上下行站前工程。
GNSG2标段:施工里程DK10+228 ~DK16+099.659 的站前工程、四电配套房屋工程、其他相关工程及全线铺轨。
GNSG3标段:本次施工图设计范围内的全部电力及外电引入工程、电力牵引供电工程;电力及电气化过渡工程;隧道照明、动力工程;全线“三电”迁改、电磁防护及管线迁改。
GNSG4标段:本次施工图设计范围内的全部通信、信号、信息工程;信号过渡工程;灾害监测工程等。
GNSG5标段:广州南站综合楼及相关工程。
计划工期:1462日历天,计划开工日期:2023年9月30日,计划竣工日期:2027年9月30日。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/赵娥
