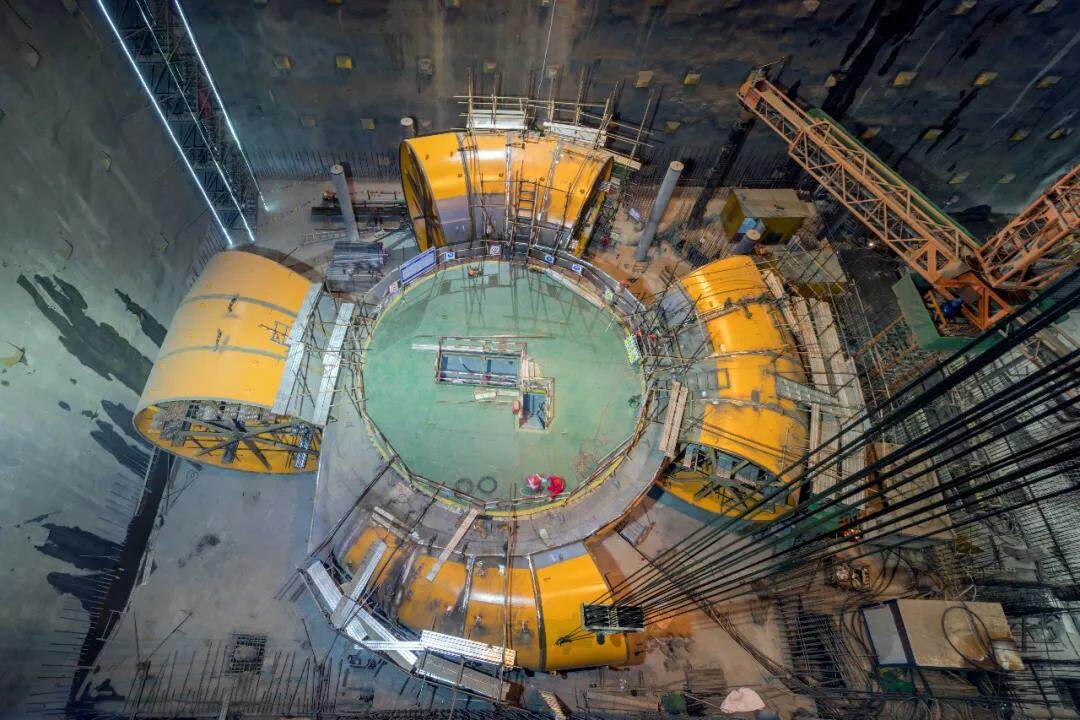

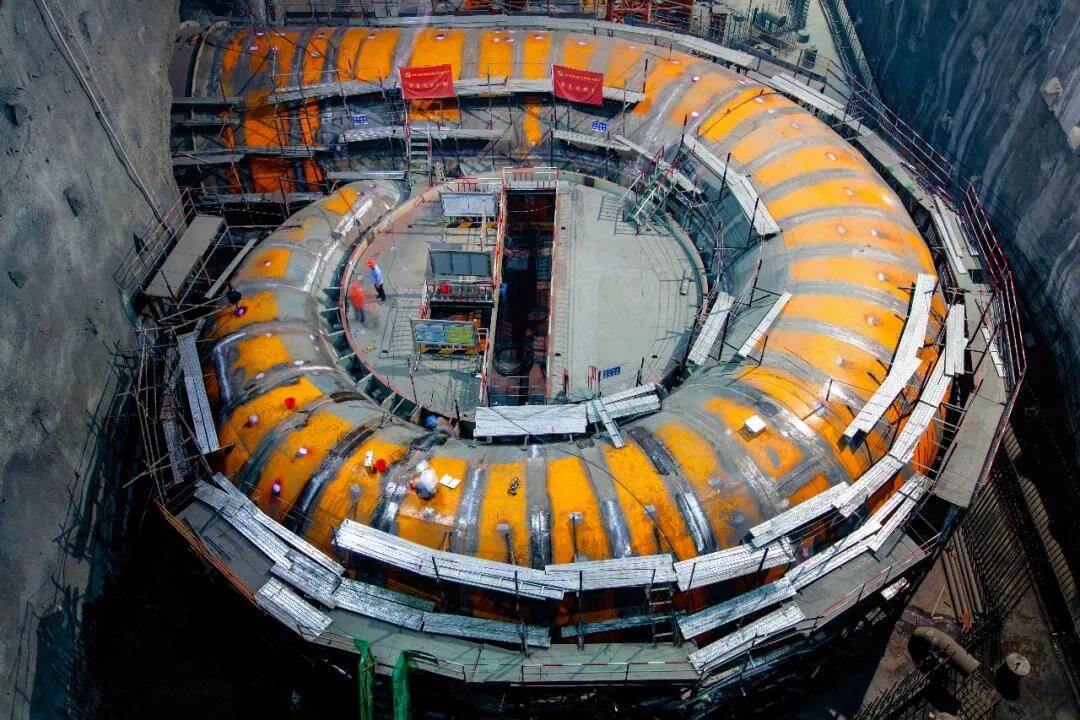

2020年5月29日,中国电建发布公告,水电七局机电安装分局承担安装的白鹤滩水电站左岸五号机蜗壳最后一道焊缝焊接火花熄灭,为白鹤滩水电站左右岸地下厂房蜗壳安装画上圆满的句号。
白鹤滩水电站位于四川省宁南县和云南省巧家县境内,是金沙江下游干流河段梯级开发的第二个梯级电站,具有以发电为主,兼有防洪、拦沙、改善下游航运条件和发展库区通航等综合效益。水库正常蓄水位825米,相应库容206亿立方米,地下厂房装有16台机组,初拟装机容量1600万千瓦,多年平均发电量602.4亿千瓦时。电站计划2021年首批机组发电,2022年工程完工。电站建成后,将仅次于三峡水电站成为中国第二大水电站。
座环、蜗壳是混流式水轮机埋入部分的两大部件,它们既是机组的基础件,又是机组通流部件的组成部分,它们承受着随机组运行工况改变而变化的水压分布载荷以及从顶盖传导过来的作用力。座环一般为上、下环板和固定导叶等组成的焊接结构。蜗壳采用钢板焊接,其包角一般介于345一360范围以内。蜗壳通过与座环上、下环板的外缘上碟形边或过渡板焊接成一整体,其焊缝需要严格探伤检查,必要时还需要进行水压试验。
蜗壳是水轮机的引水部件,与引水压力钢管和尾水管相连,位于水轮机最外层,从四周包围着座环,并与座环的上、下过渡板相连接,把水流以较小的水头损失,均匀对称地引向导水机构,形成环流后再进入转轮,保证转轮工作时始终浸入水中。

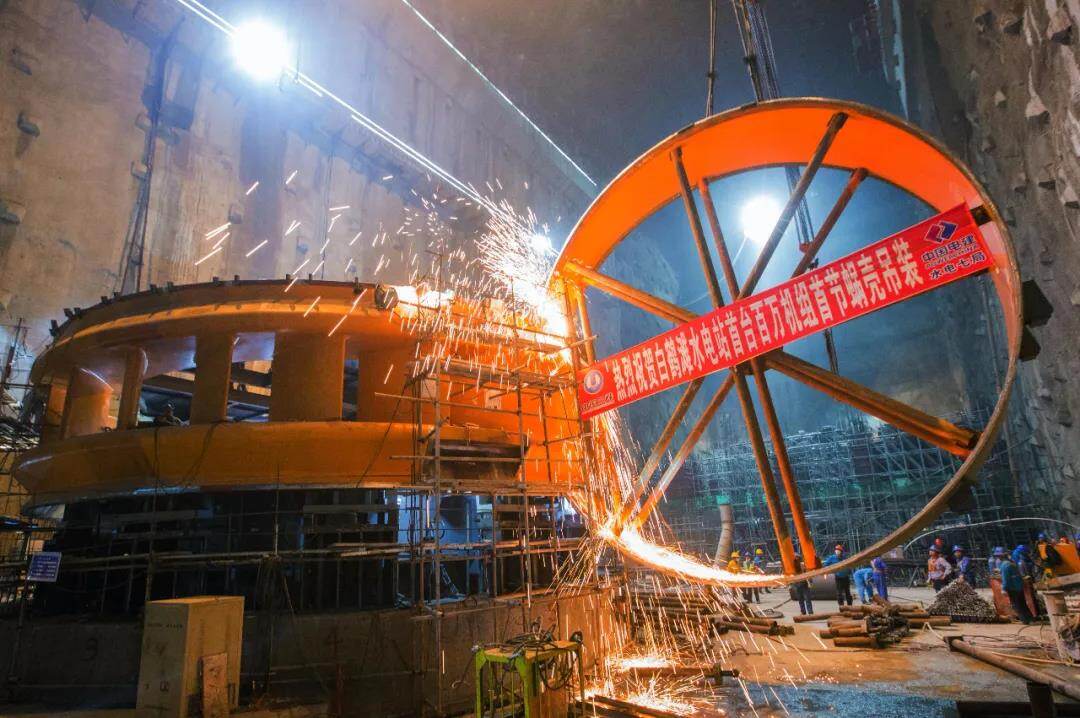

白鹤滩水电站左右两岸各布置八台单机容量100万千瓦的水轮发电机组,首次全部采用我国国产的百万千瓦级水轮发电机组。百万千瓦巨型水轮发电机组是世界水电行业的“珠穆朗玛峰”,白鹤滩机组是世界上首批百万千瓦水电机组,属于超巨型混流式水轮发电机组,可谓世界水电的巅峰之作。

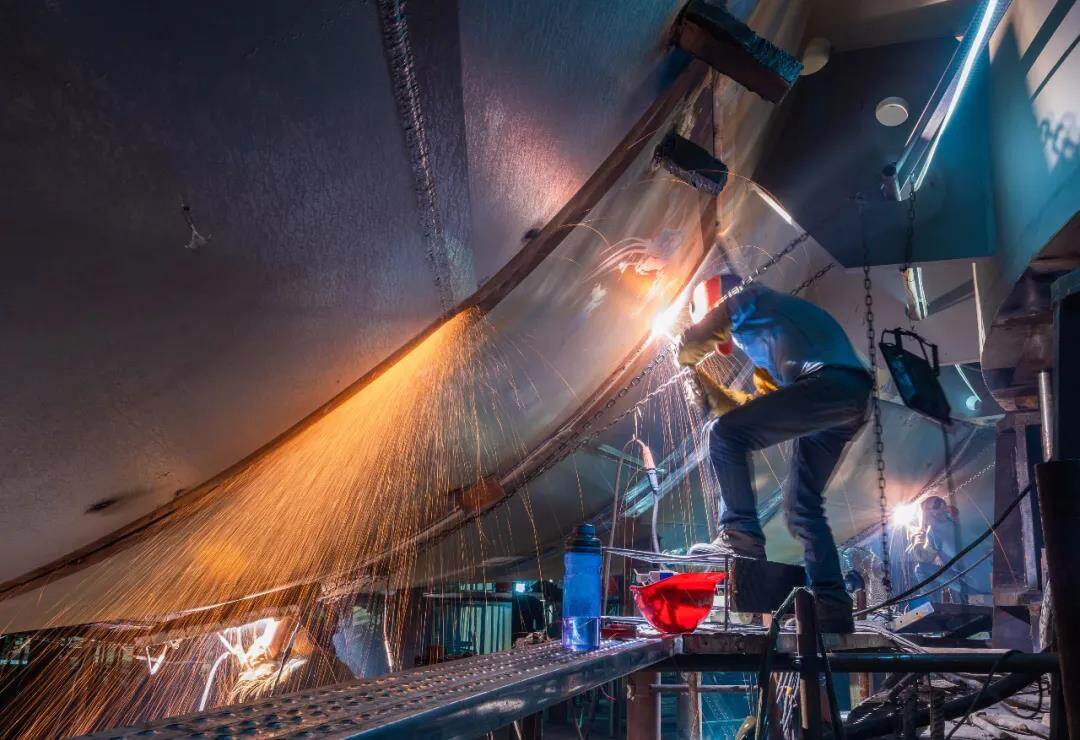

据了解,800兆帕级高强钢含碳量相当大,焊接裂纹敏感系数高,低温冲击性能要求高,焊接难度大。经过参建各方紧密配合,左右岸蜗壳均按照计划节点完成安装,蜗壳挂装焊接质量各项指标均符合精品要求。
白鹤滩水电站于2018年12月12日启动左岸机组蜗壳挂装,历时534天完成;2018年12月31日启动右岸机组蜗壳挂装,历时479天完成。随着蜗壳安装结束,白鹤滩水电站将迎来机组安装的高峰。
